В Бронницах на Советской улице завершили устройство фундамента под новую блочно-модульную котельную
г. Бронницы, ул. Советская, 131/2. 11.11, 15:00

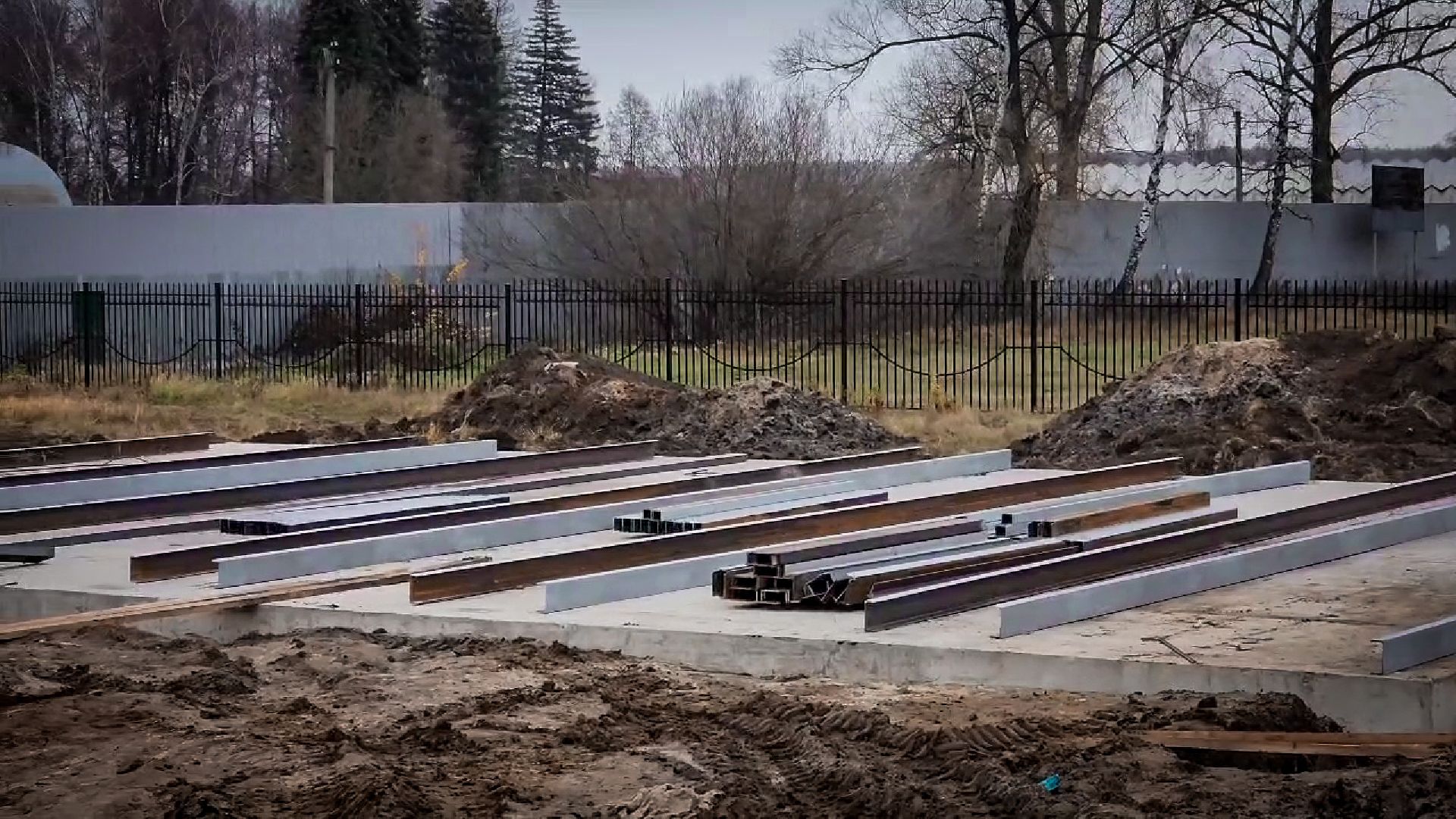

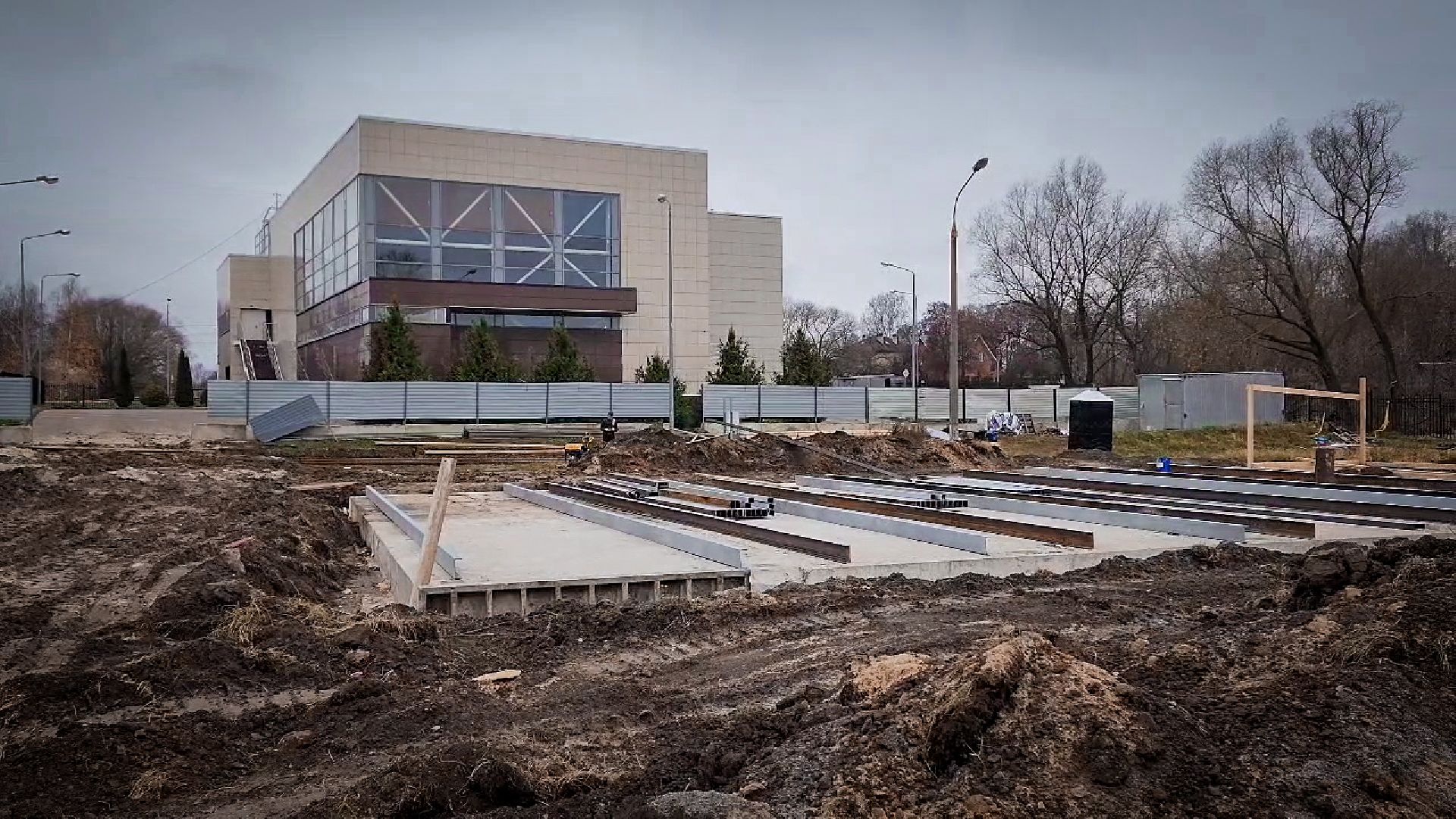

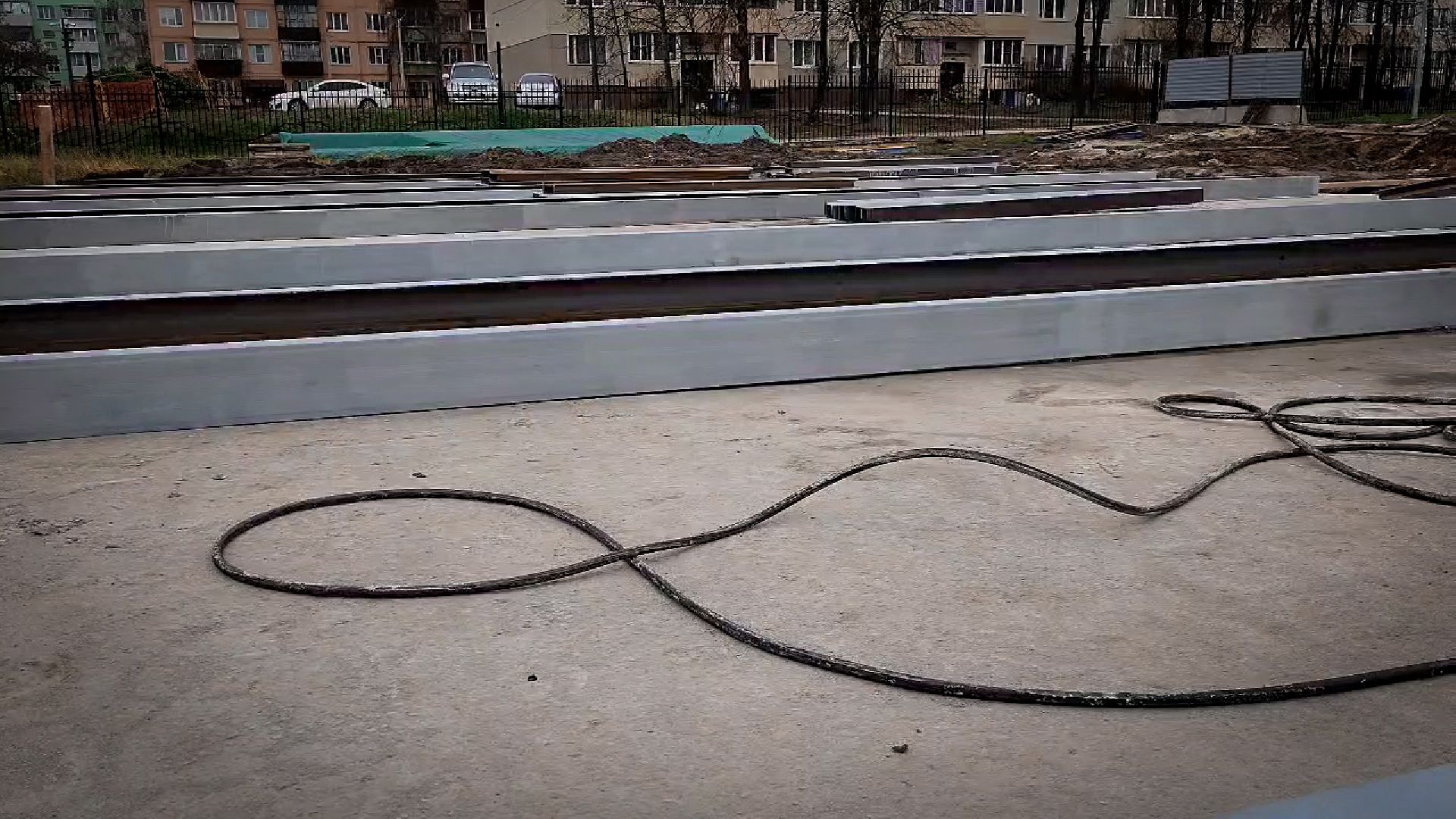

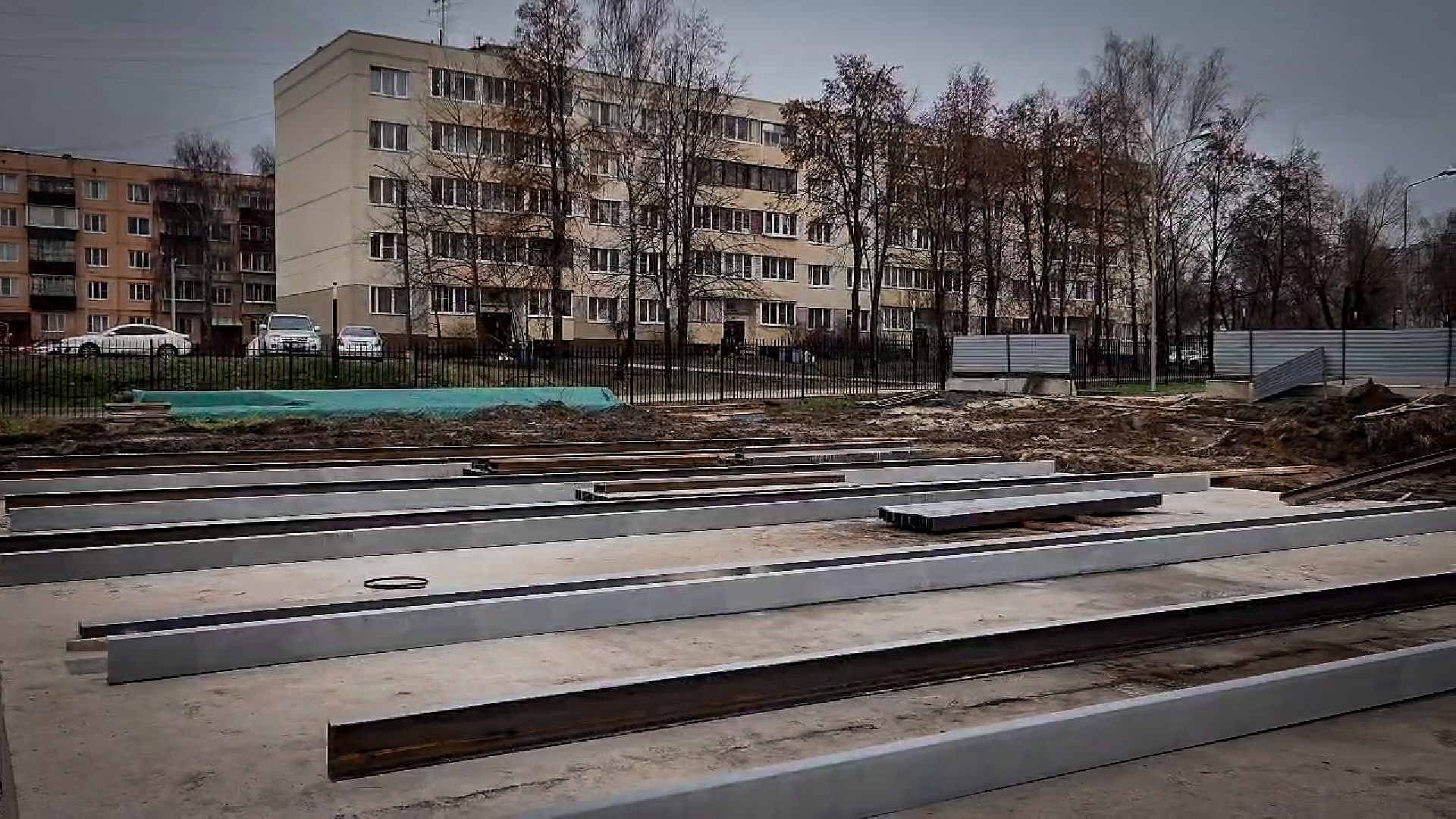

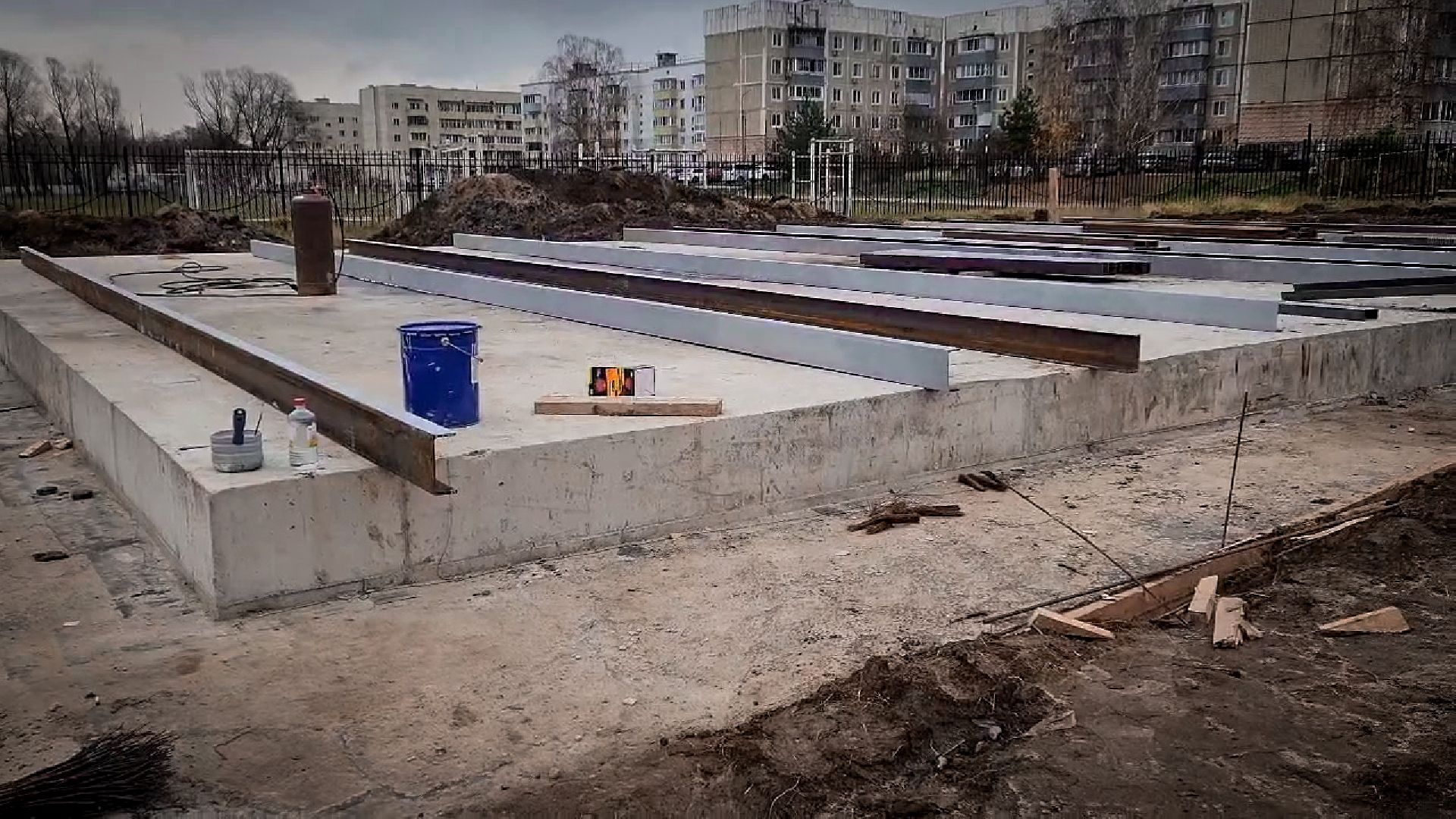

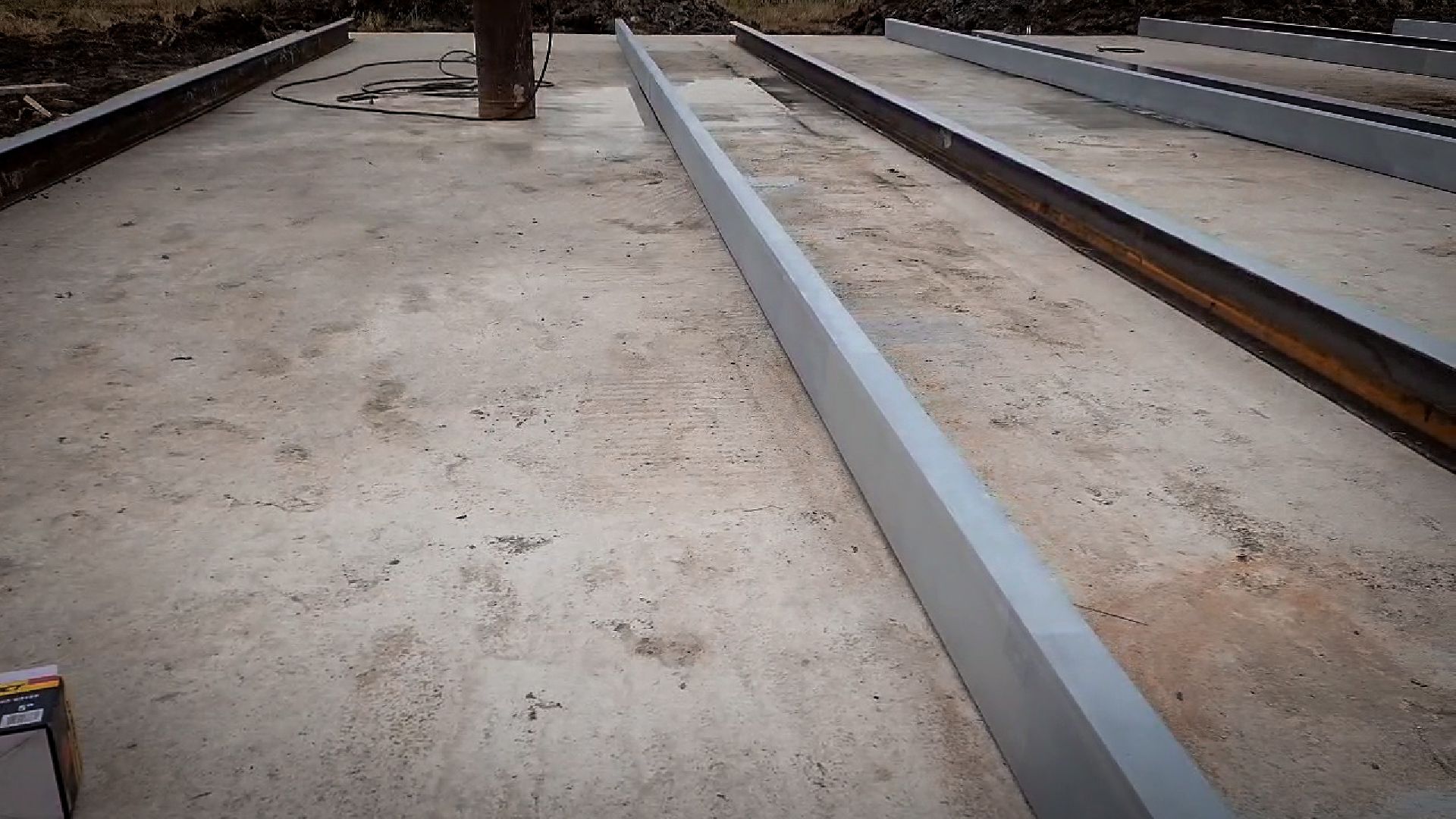

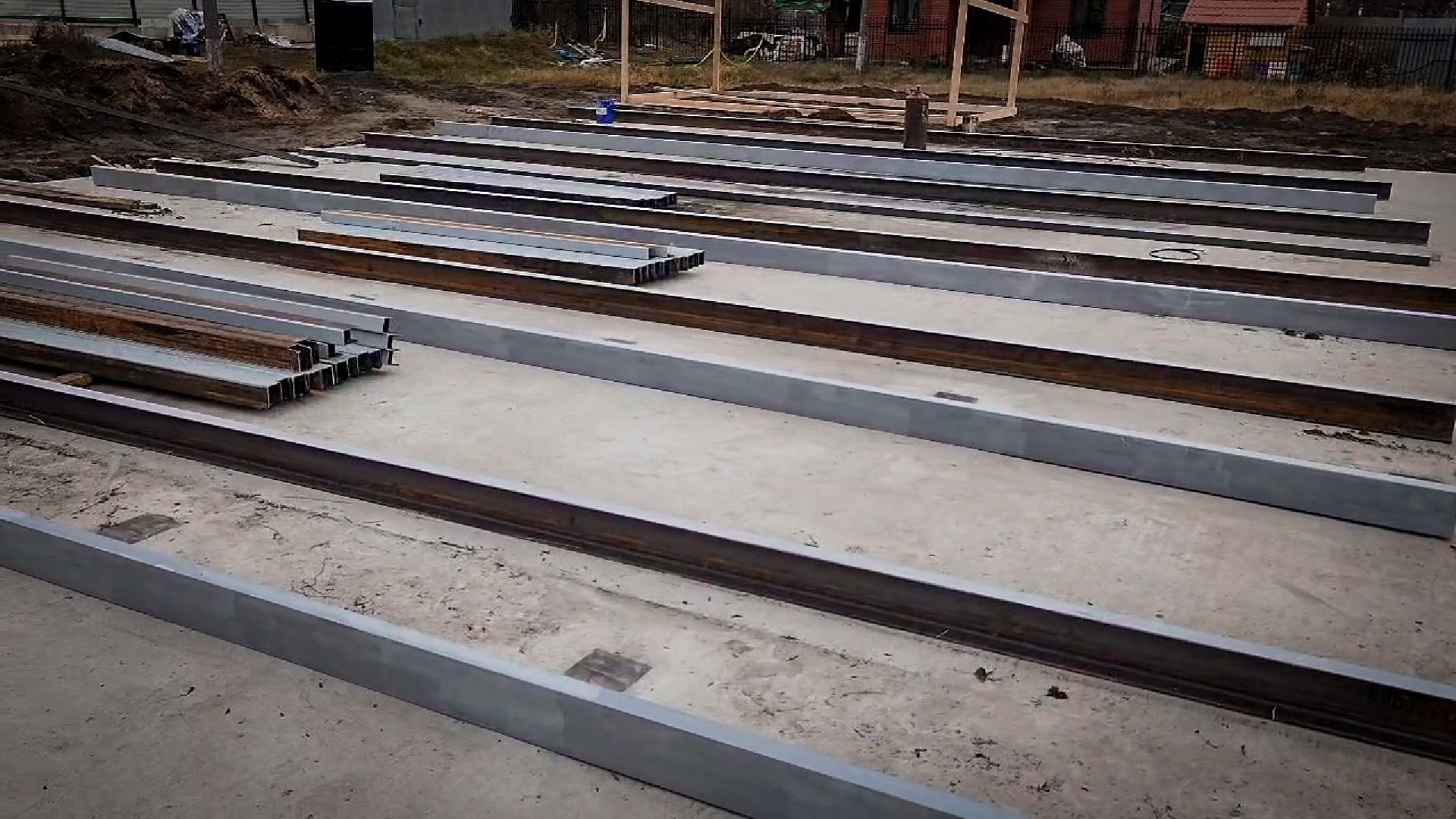

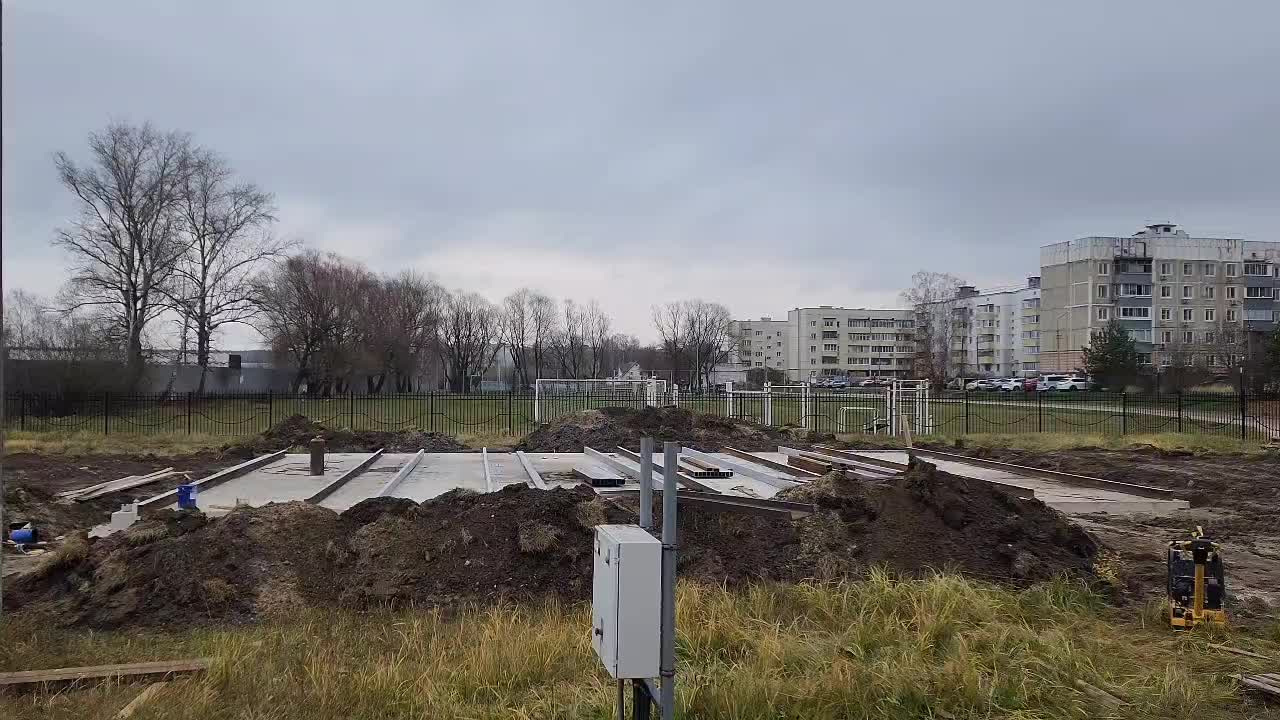

В Бронницах ведётся строительство блочно-модульной котельной. Выполнены работы по устройству бетонного основания. Сейчас ведутся подготовительные работы по монтажу металлокаркаса будущей котельной.
Как пояснил начальник отдела ЖКХ и экологии Дмитрий Фомин, мощность новой станции составит 10 мегаватт. Она будет работать на четырёх котлах, каждый мощностью 2,5 мегаватта.

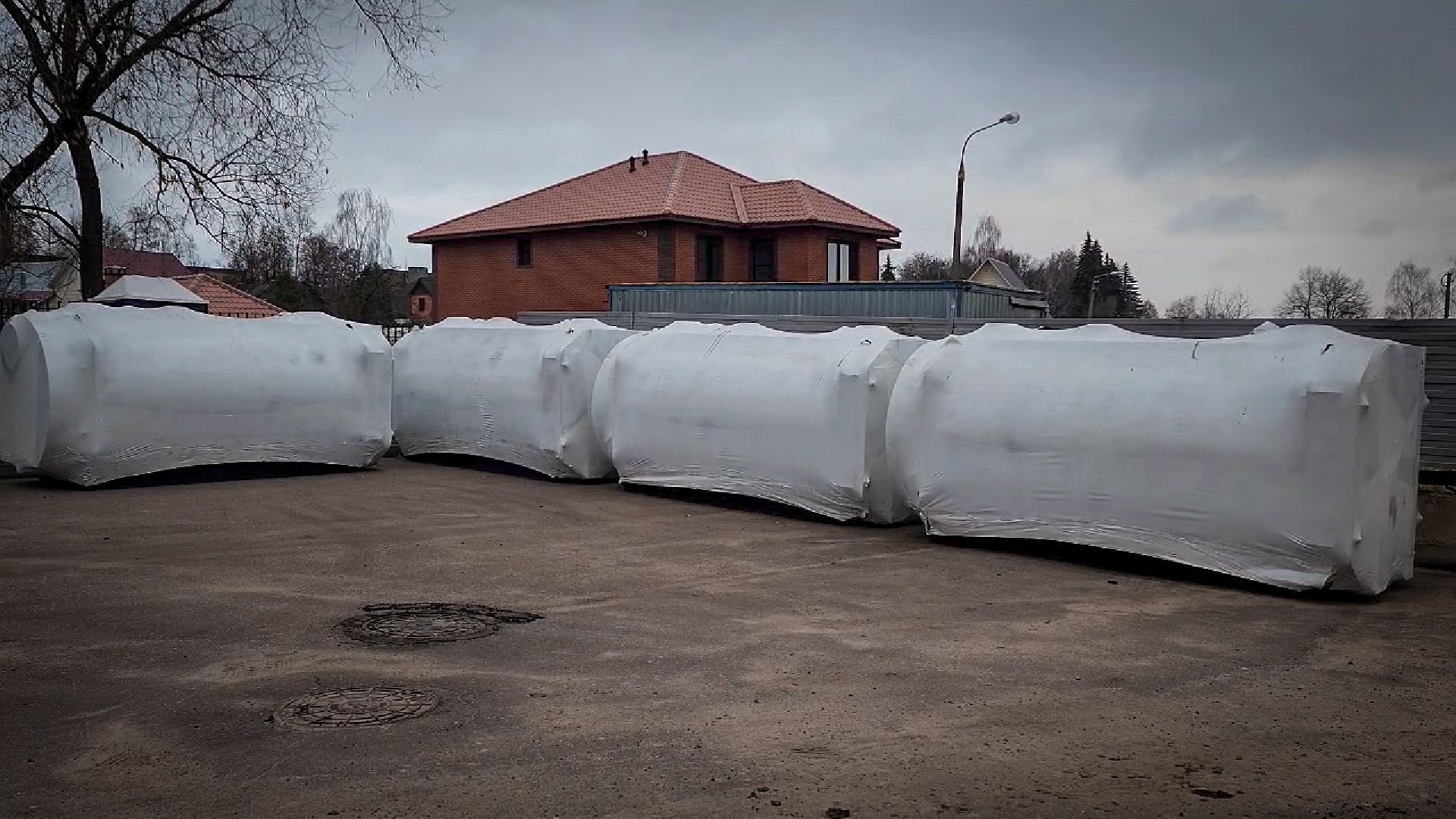

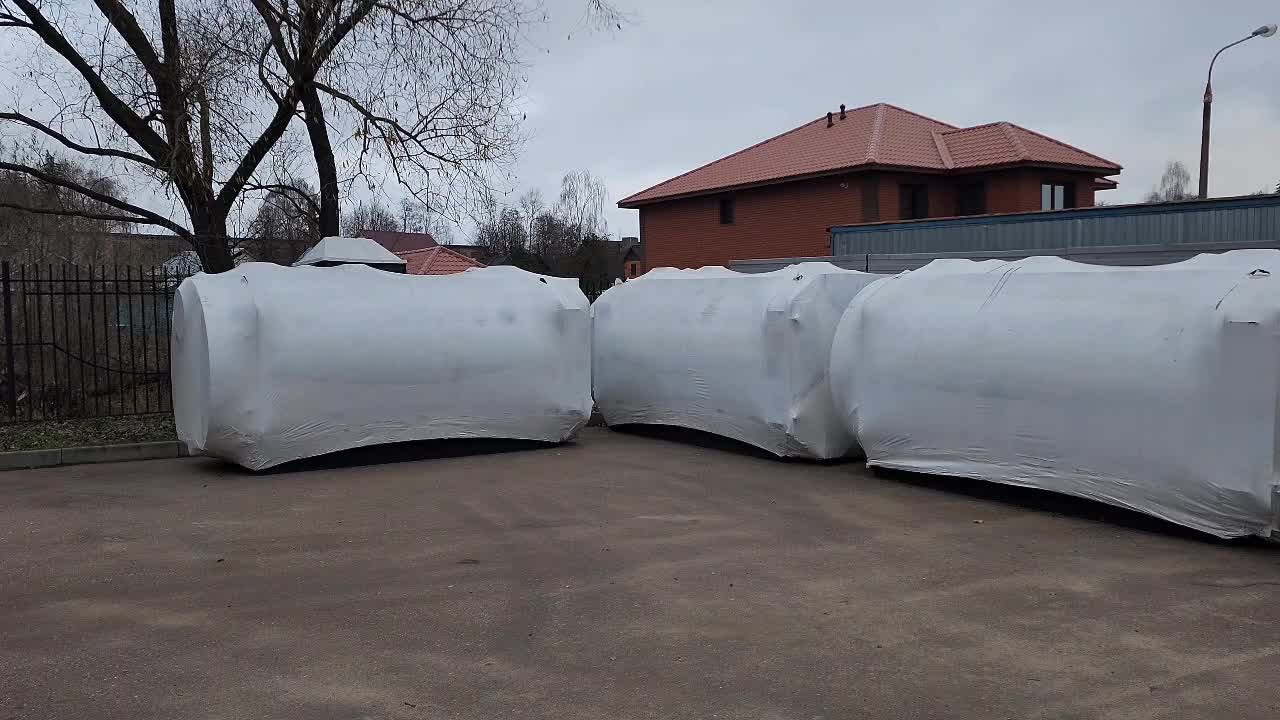

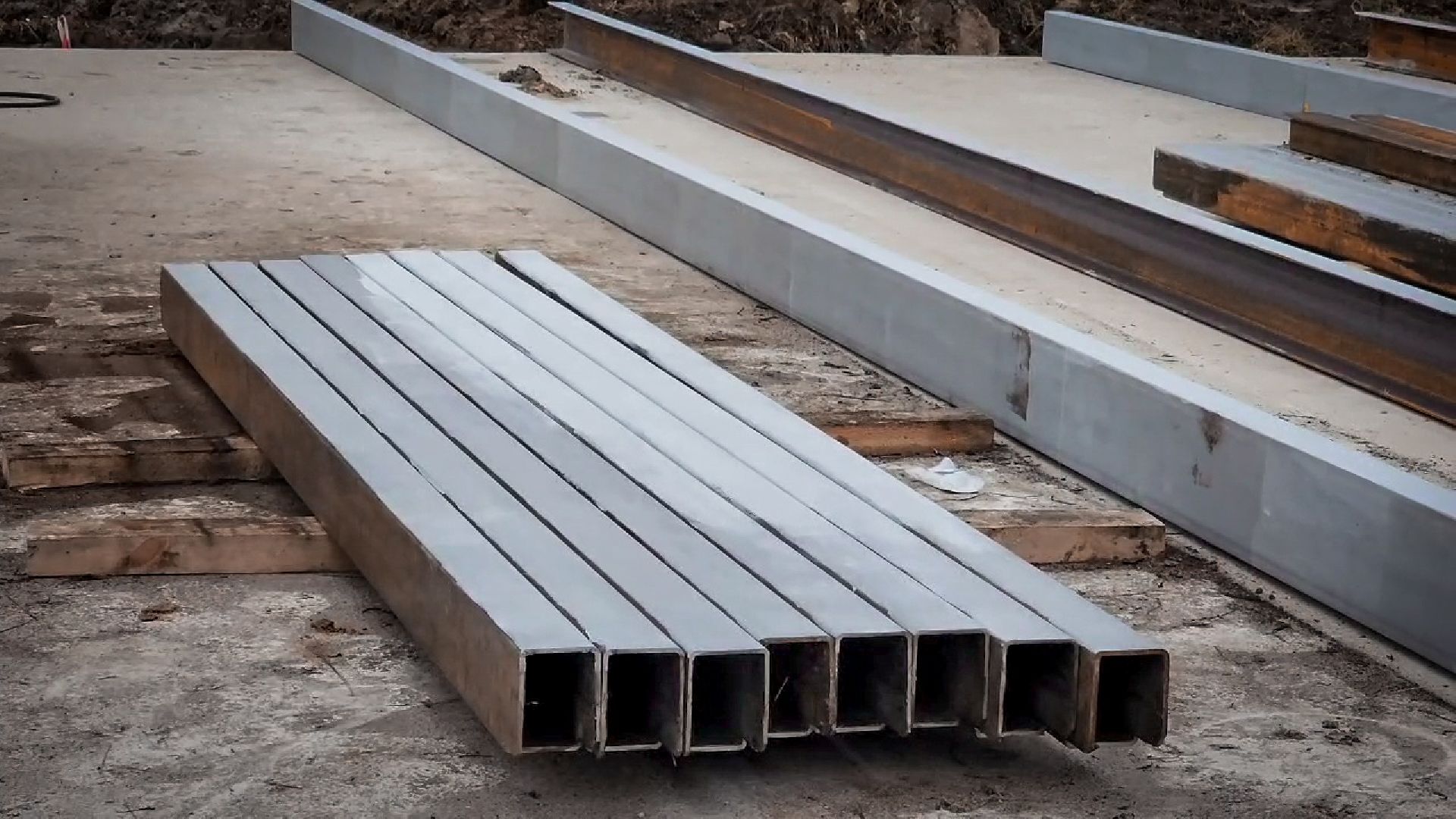

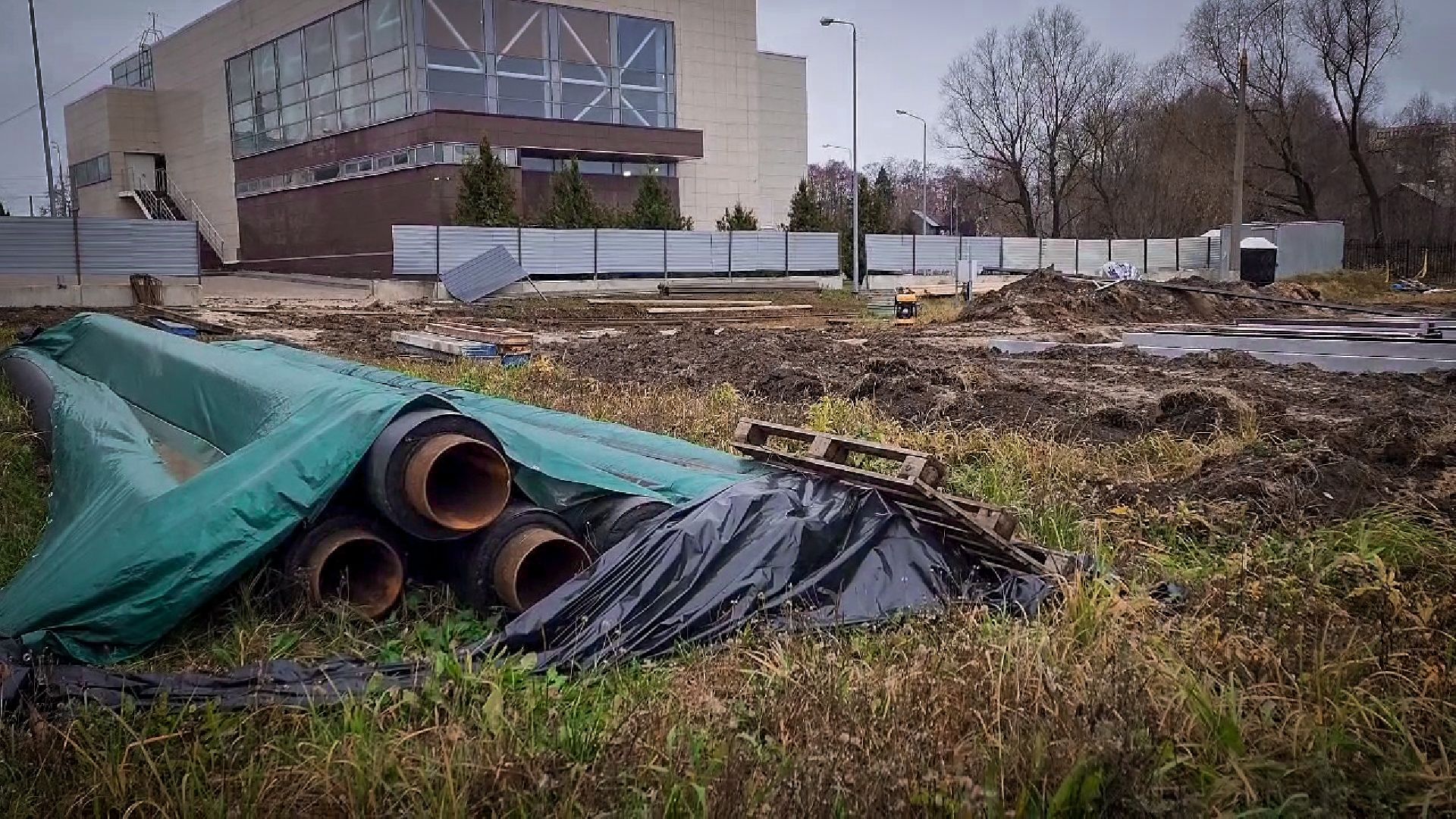

Всё необходимое оборудование — котлы, горелки, дымовые трубы — уже закуплено и ожидает доставки на площадку.
Новая котельная будет отапливать и снабжать горячей водой многоквартирный дом № 1 в Марьинском переулке, дом № 85А на Красной улице, общежитие и физкультурно-оздоровительный комплекс «Титан». Сейчас эти объекты снабжает теплом котельная № 405.
Пока котельную подключили только к водопроводу. В ближайшее время её подключат к газу и электричеству. Кроме того, для надёжности здесь установят дизельный генератор. Если в городе внезапно отключат свет, котельная сможет продолжить работу.
Согласно контракту, строительство планируется завершить в октябре 2026 года.
Автор текста, фото и видео: Ольга Антонова
г. Бронницы, ул. Советская, 131/2. 11.11, 15:00
В Бронницах ведётся строительство блочно-модульной котельной. Выполнены работы по устройству бетонного основания. Сейчас ведутся подготовительные работы по монтажу металлокаркаса будущей котельной.
Как пояснил начальник отдела ЖКХ и экологии Дмитрий Фомин, мощность новой станции составит 10 мегаватт. Она будет работать на четырёх котлах, каждый мощностью 2,5 мегаватта.
Всё необходимое оборудование — котлы, горелки, дымовые трубы — уже закуплено и ожидает доставки на площадку.
Новая котельная будет отапливать и снабжать горячей водой многоквартирный дом № 1 в Марьинском переулке, дом № 85А на Красной улице, общежитие и физкультурно-оздоровительный комплекс «Титан». Сейчас эти объекты снабжает теплом котельная № 405.
Пока котельную подключили только к водопроводу. В ближайшее время её подключат к газу и электричеству. Кроме того, для надёжности здесь установят дизельный генератор. Если в городе внезапно отключат свет, котельная сможет продолжить работу.
Согласно контракту, строительство планируется завершить в октябре 2026 года.
Автор текста, фото и видео: Ольга Антонова
Для улучшения работы и сбора статистических данных сайта собираются данные, используя файлы cookie и метрические программы.
Продолжая работу с сайтом, Вы даете свое согласие на обработку персональных данных, а также подтверждаете ознакомление с пользовательским соглашением.
Файлы cookie можно отключить в настройках Вашего браузера.
