Ремонт школы №2 в Шатуре в самом разгаре: устанавливают фасад здания, оштукатурили первый этаж, приступают к оштукатуриванию второго этажа
Шатура, проспект Ильича, 24

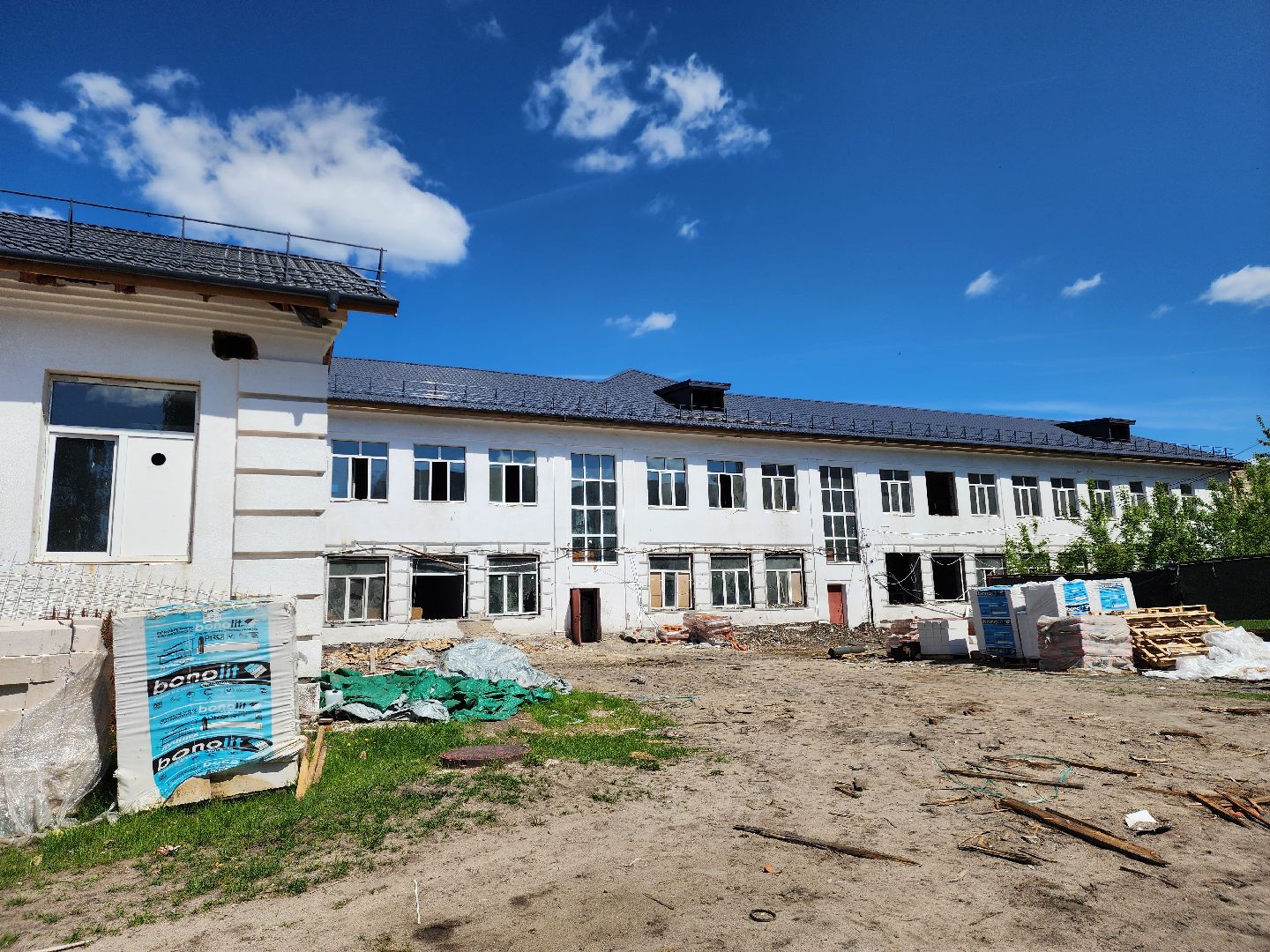

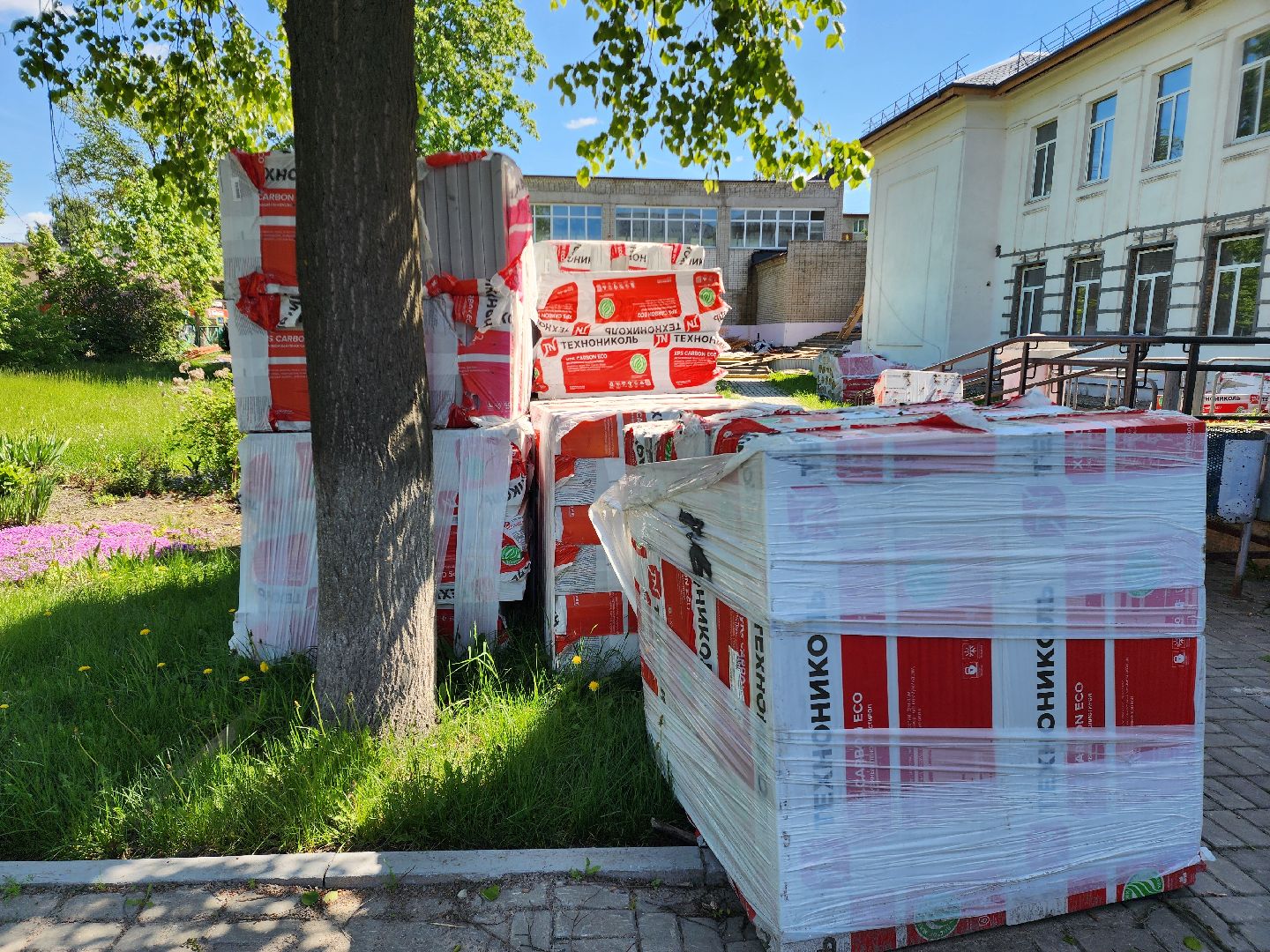

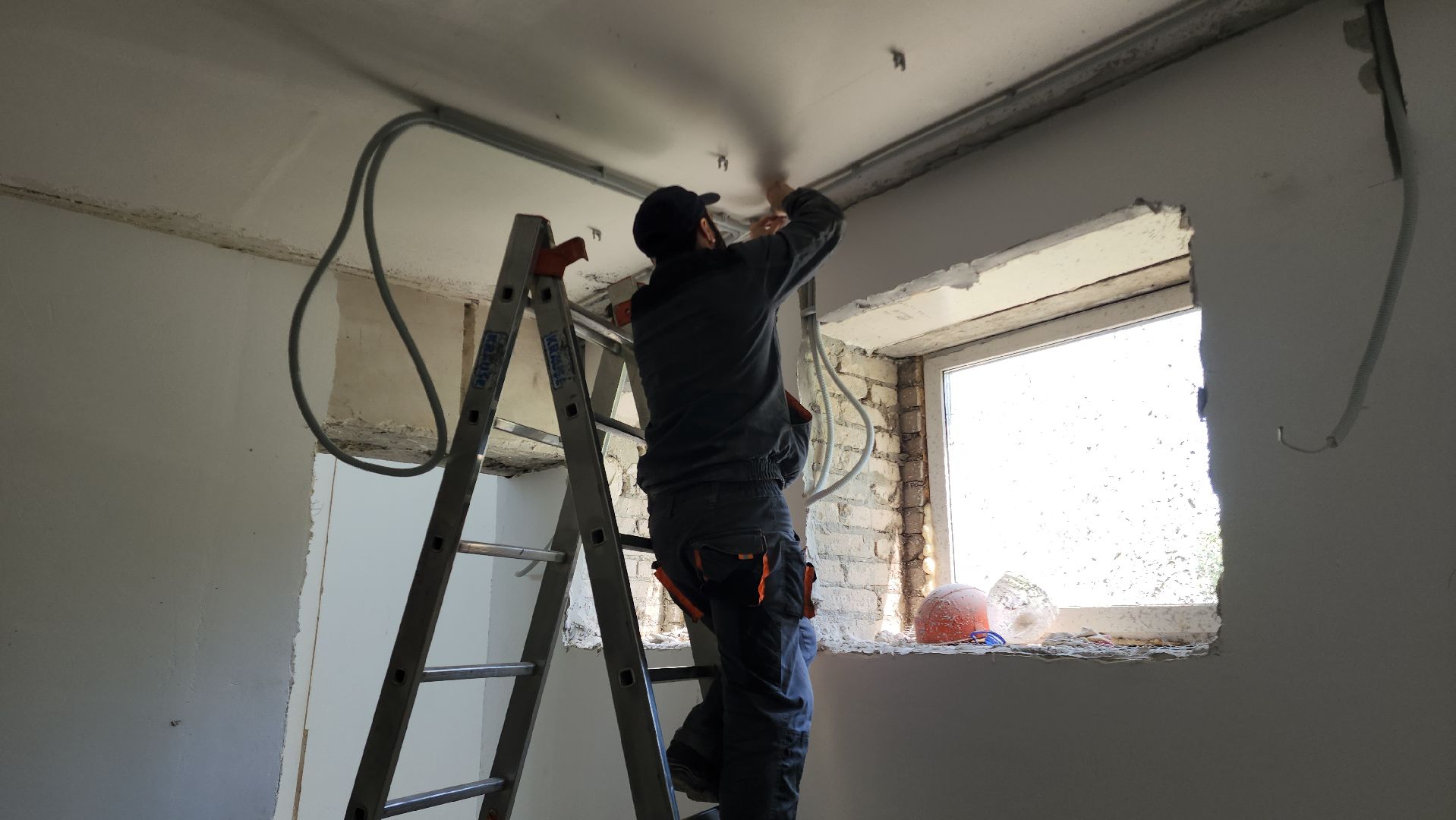

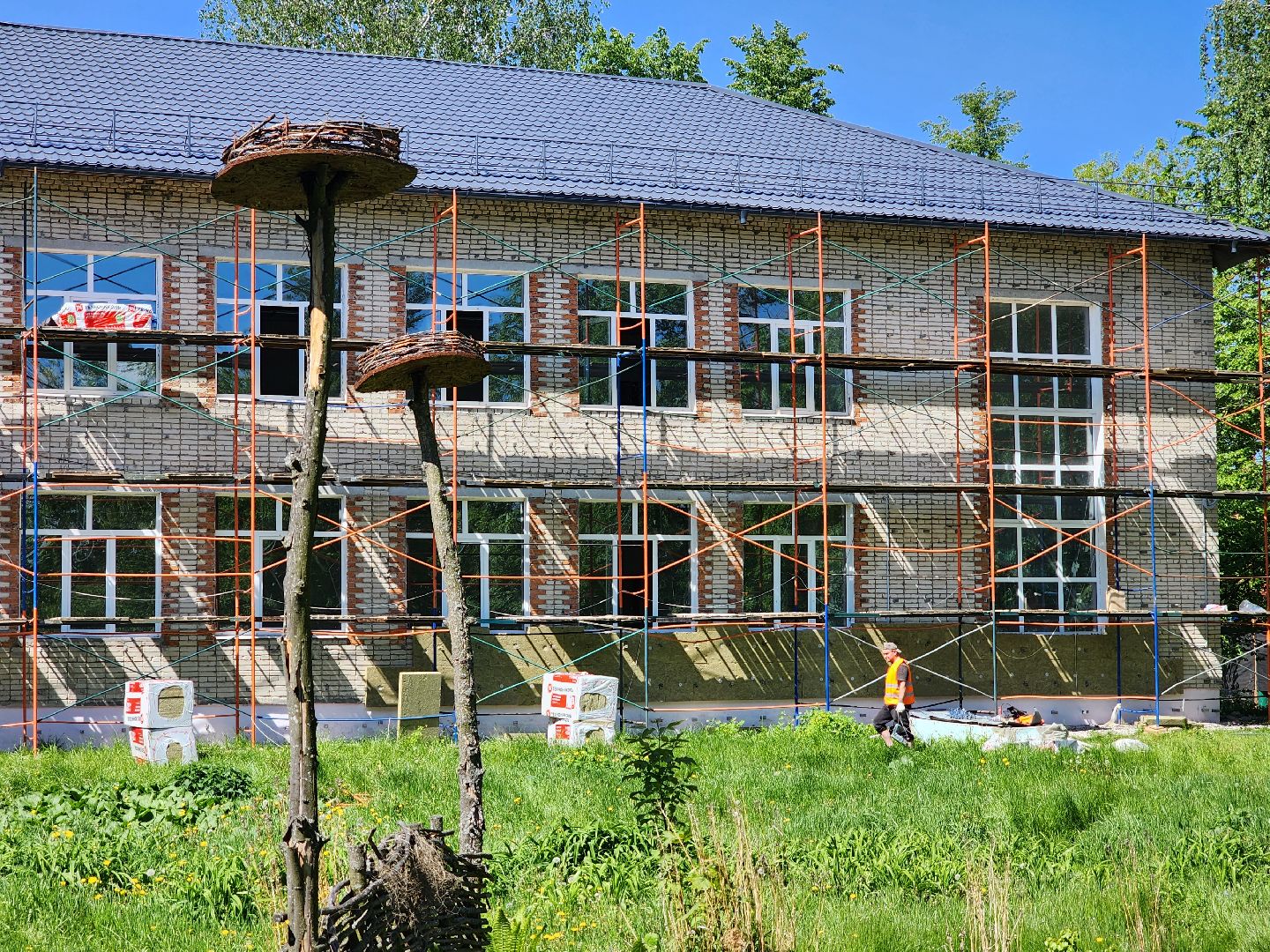

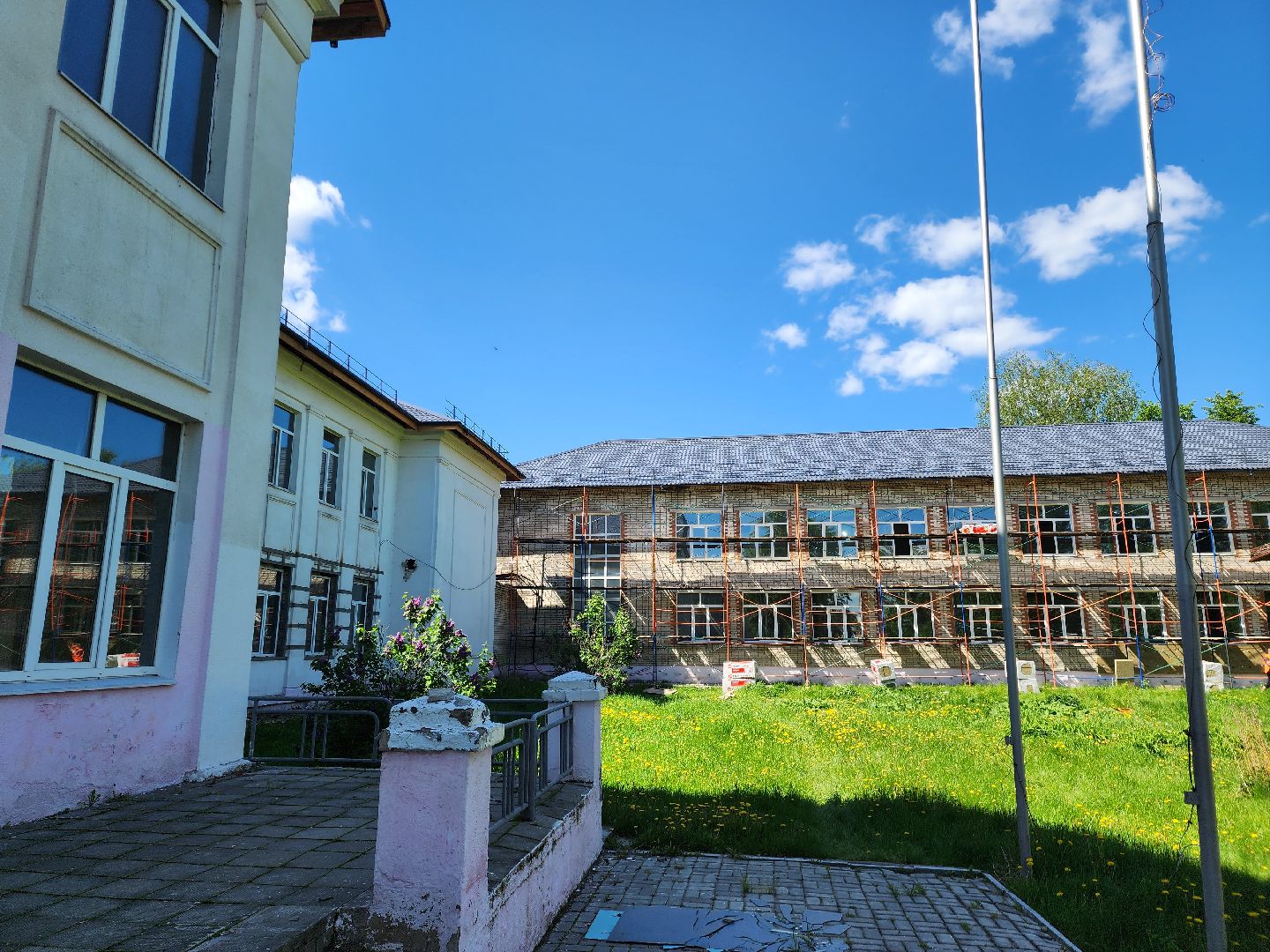

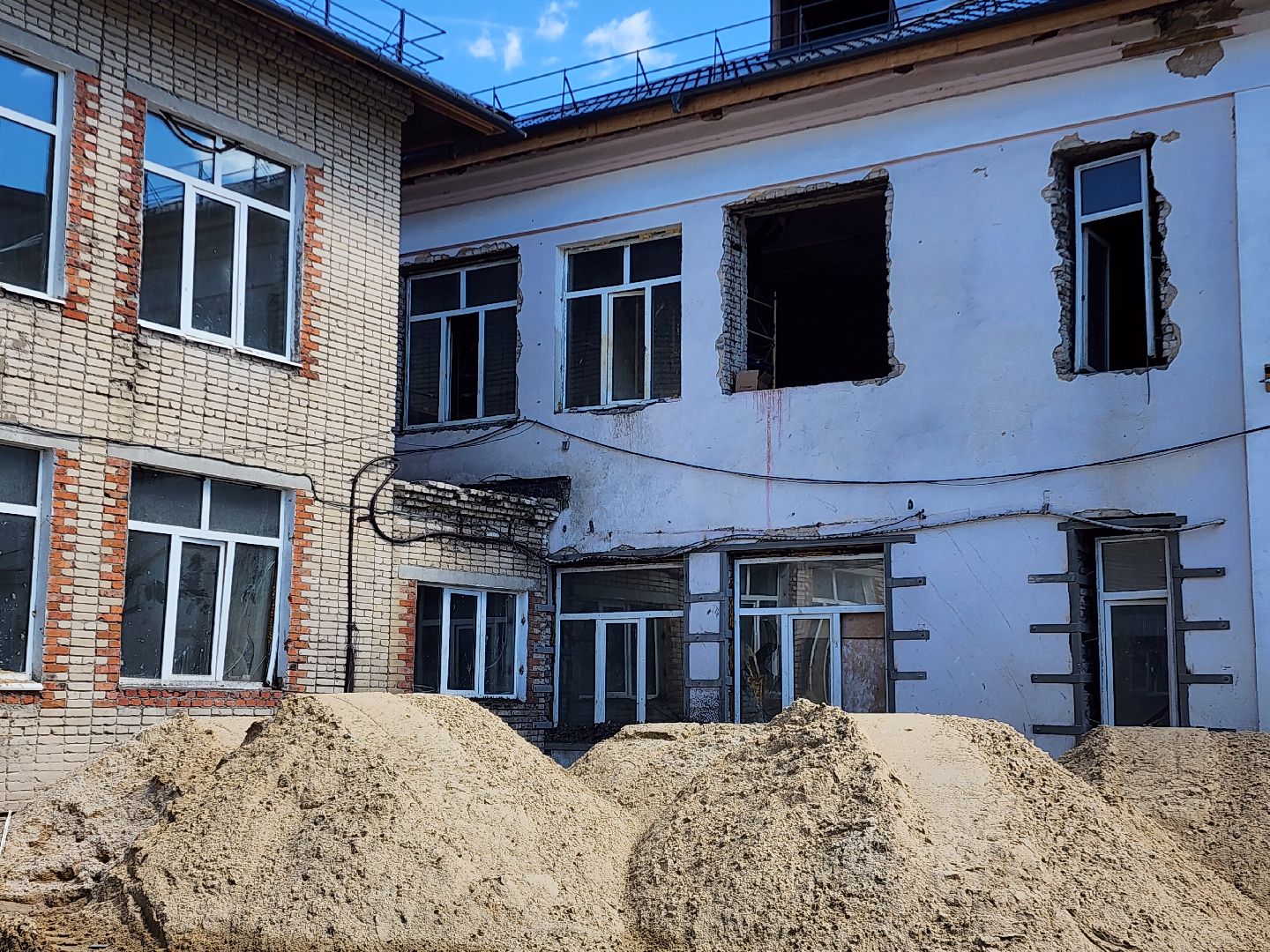

Строители приступили к установке вентилируемого фасада здания школы №2. Утепляют стены с улицы. Монтаж скатной кровли выполнен на 98%, оставшуюся часть завершат после установки фасада.

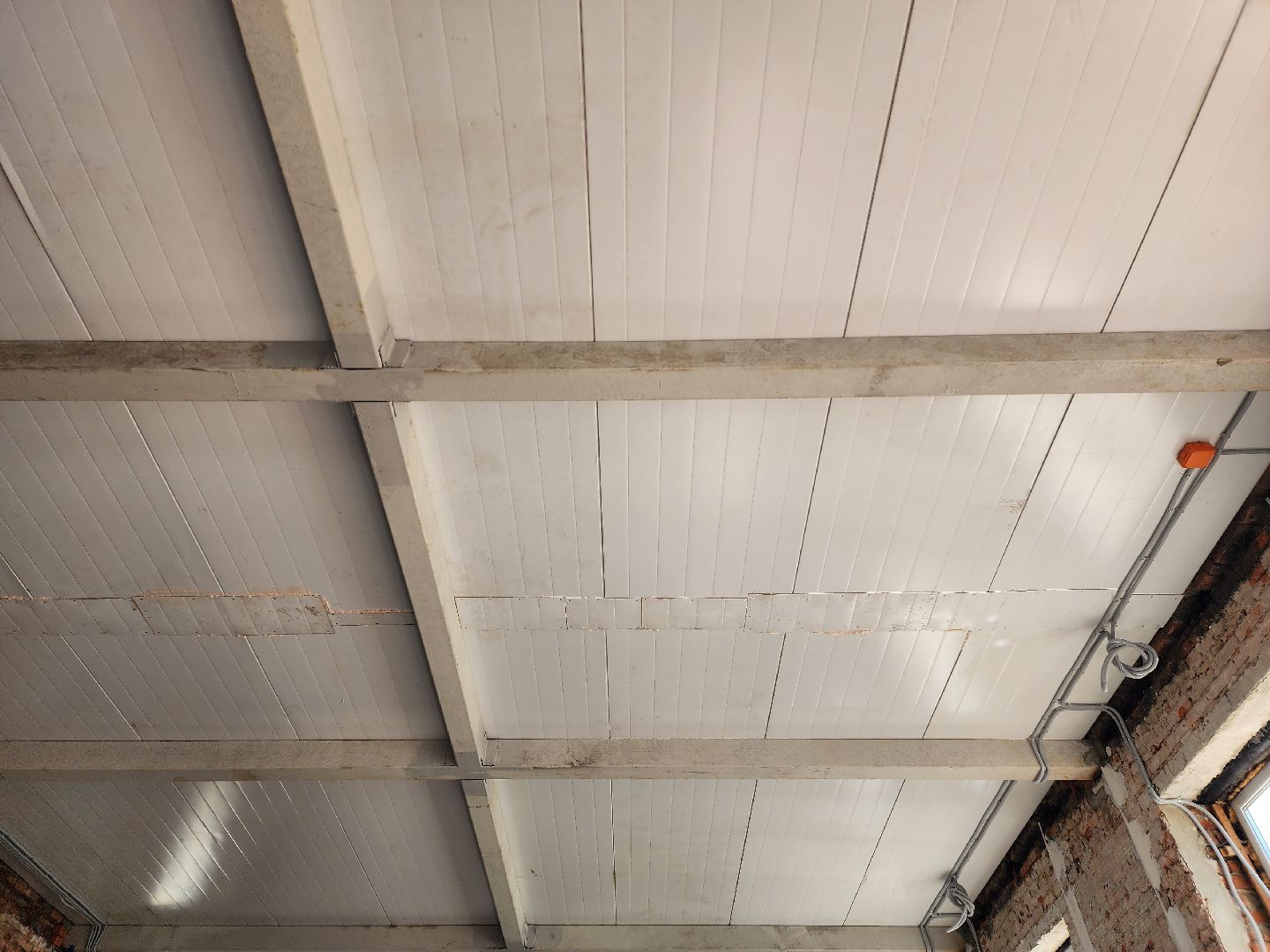

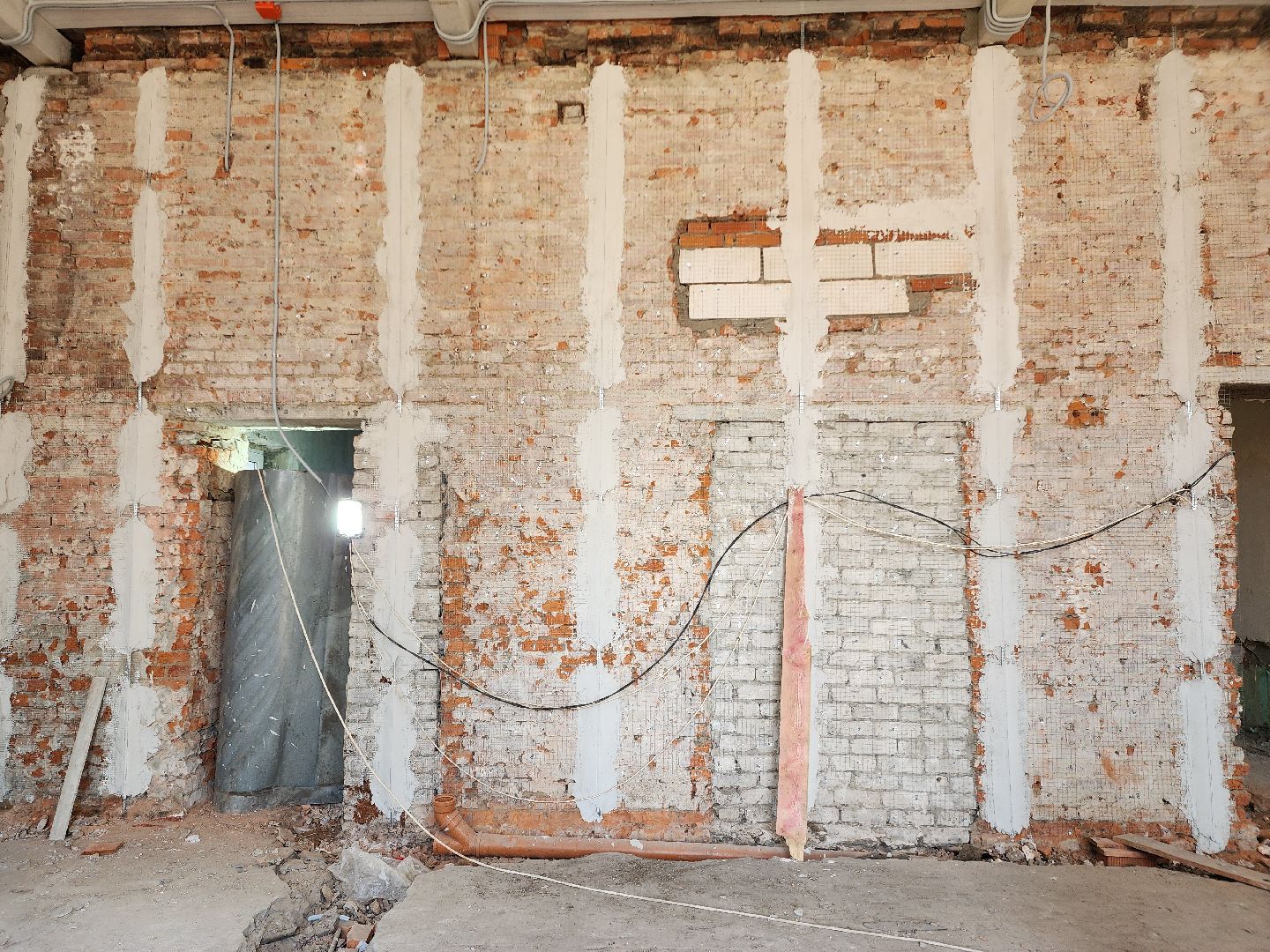

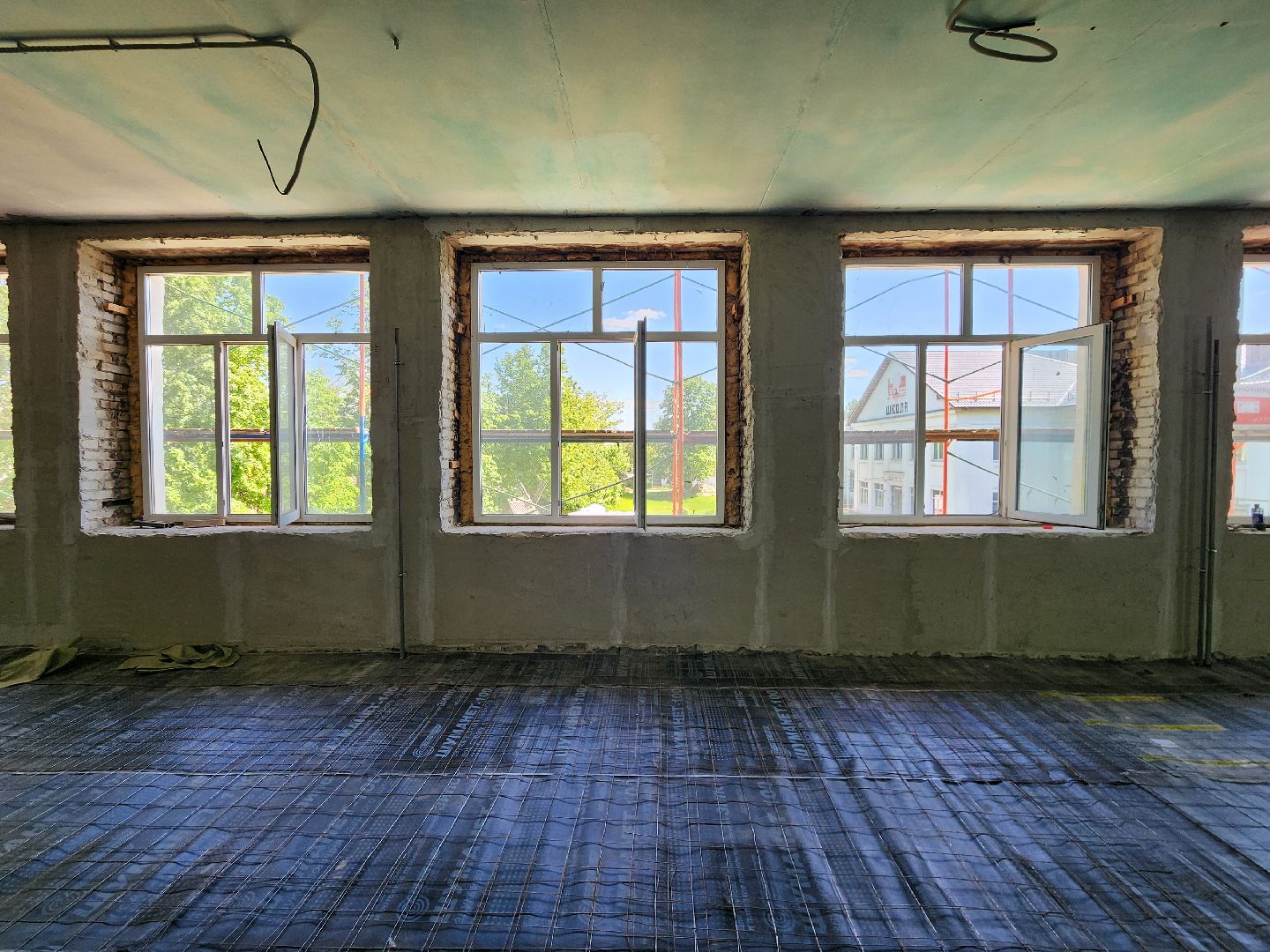

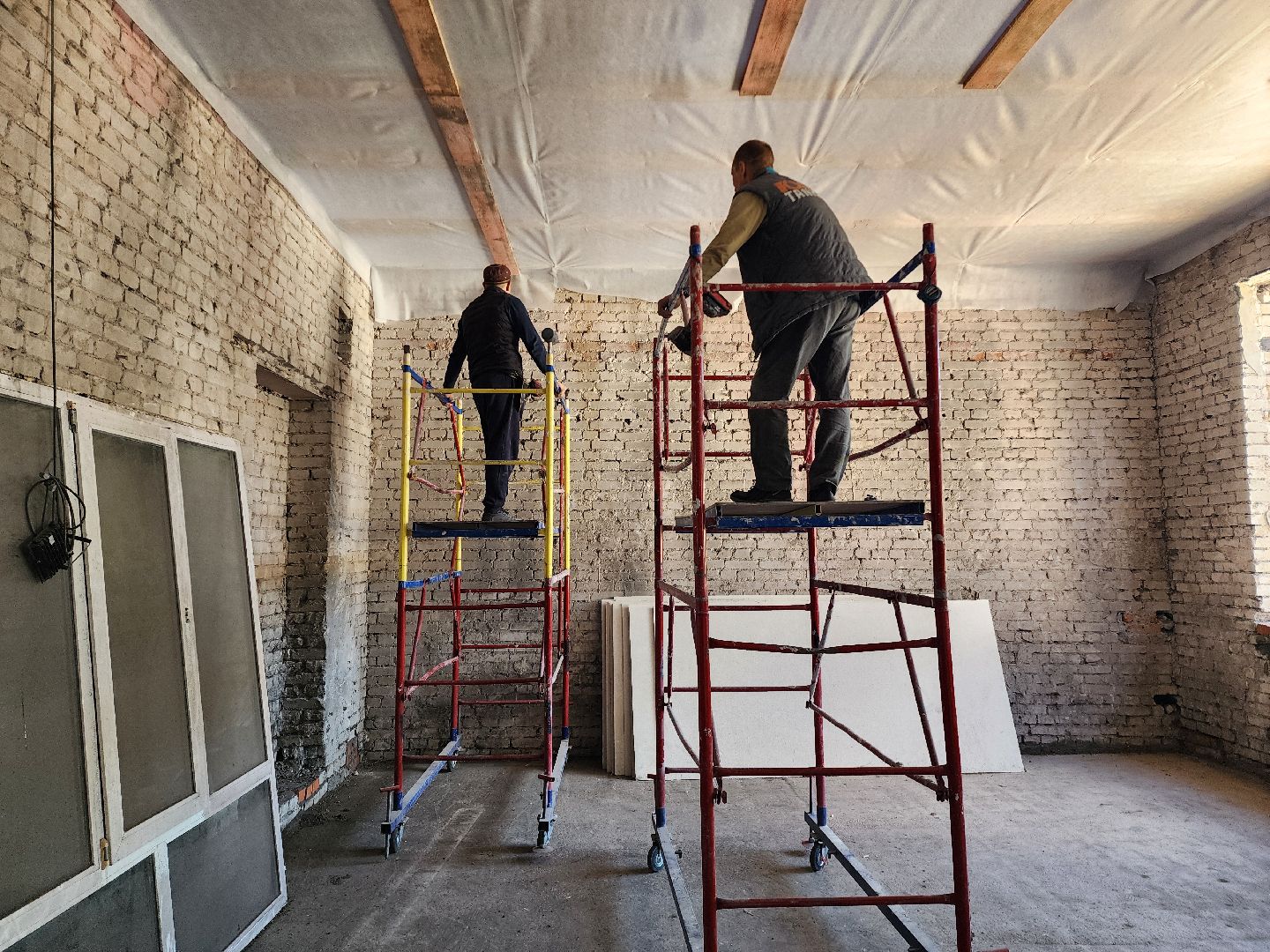

На втором этаже центрального корпуса завершают монтаж чердачного перекрытия. По словам руководителя проекта капитального строительства Шатурской школы №2 Антона Широкожухова, это последнее перекрытие, которое будет смонтировано в ходе ремонта здания школы. Все остальные перекрытия, как на первом этаже, так и на втором, готовы. Поэтому после завершения монтажа последнего перекрытия, строители приступят к оштукатуриванию второго этажа. Штукатурка первого этажа выполнена в объёме 90%.

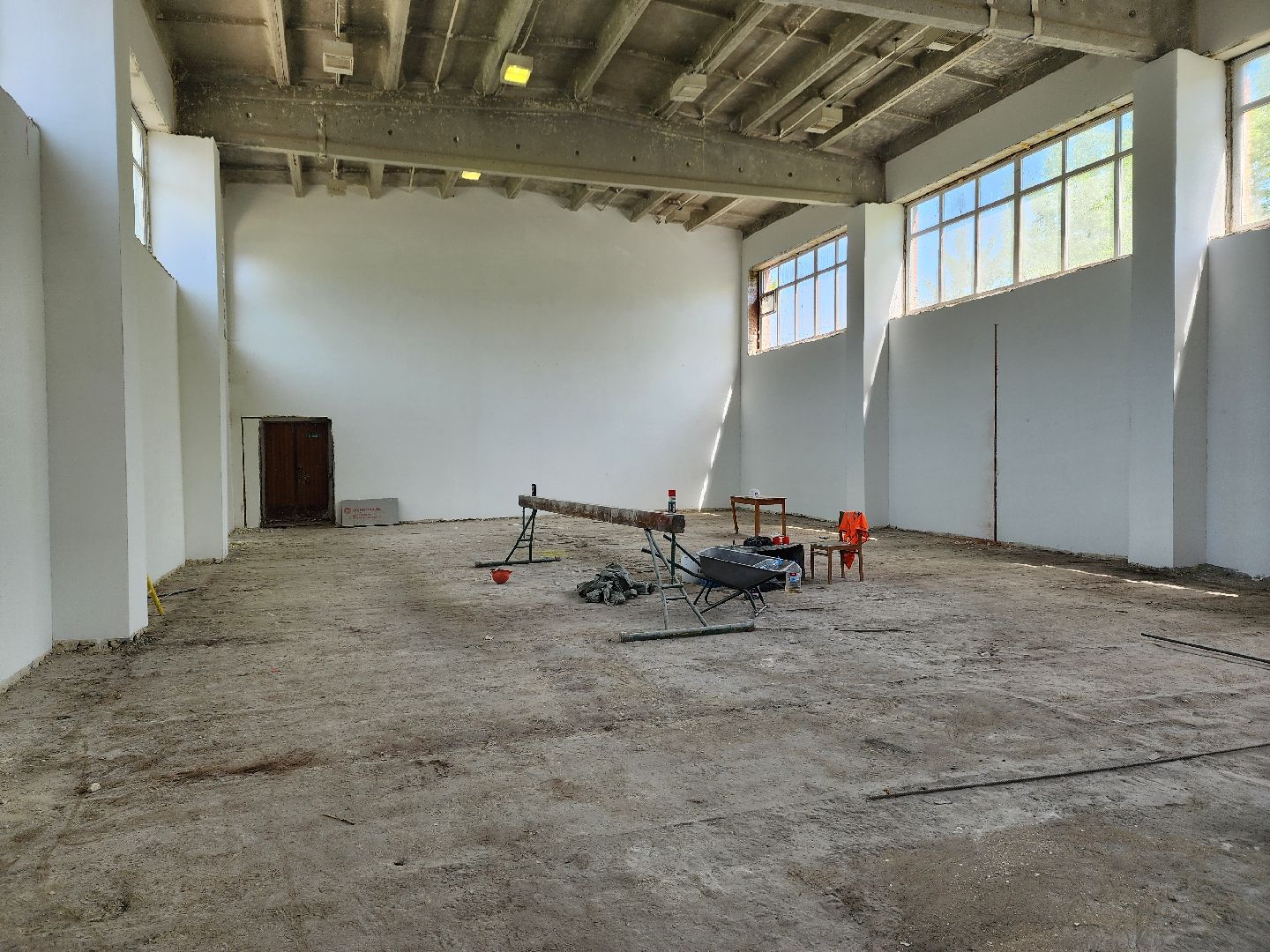

В корпусе спортивного зала происходит монтаж слаботочных сетей: устанавливают охранную и пожарную сигнализации, видеонаблюдение, слабые токи (интернет, телевидение и часофикация). Корпус спортивного зала находится сейчас в наибольшей строительной готовности. Его чистовая отделка уже проведена, идёт подготовка под электросети и слаботочные системы.

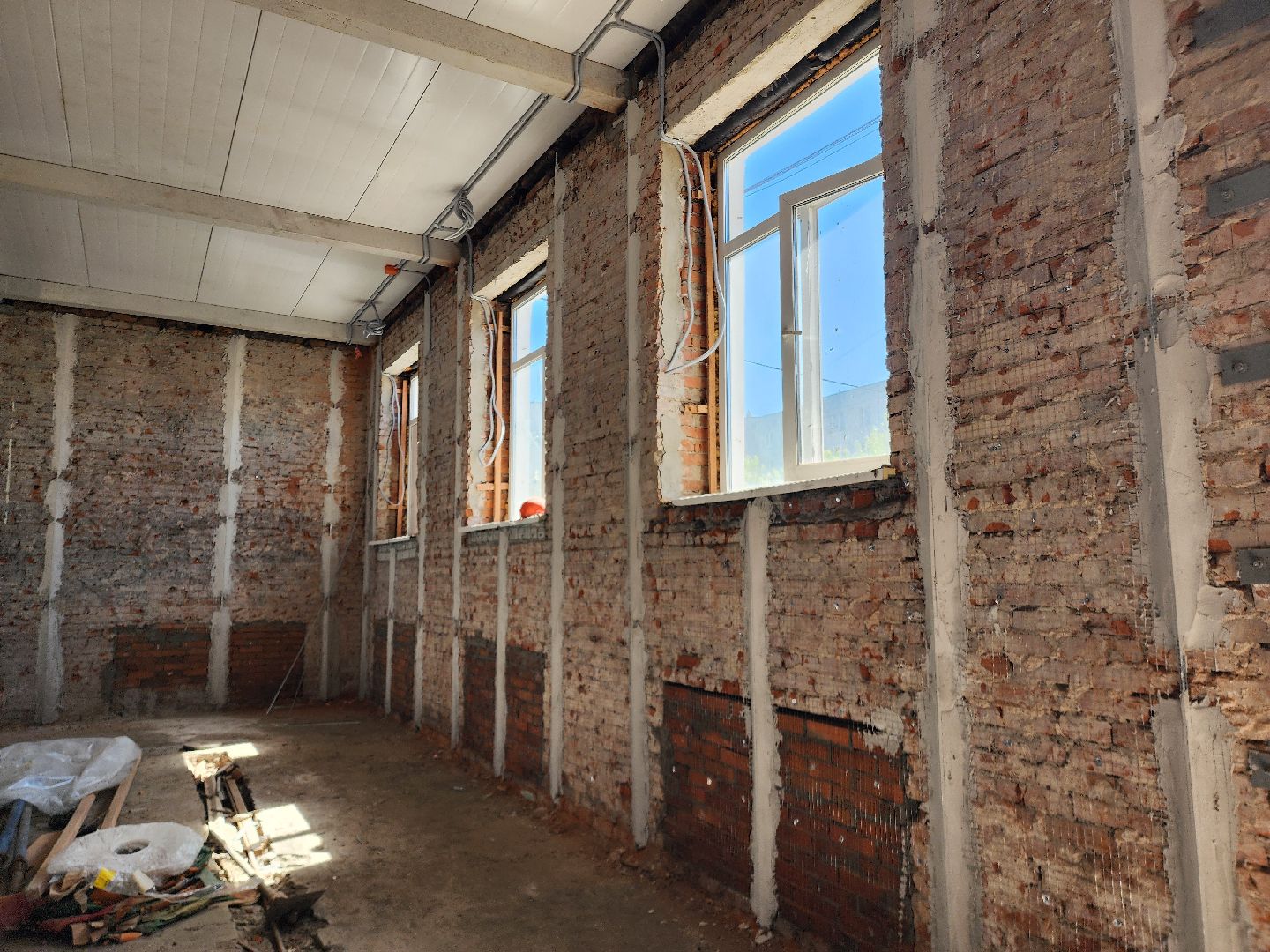

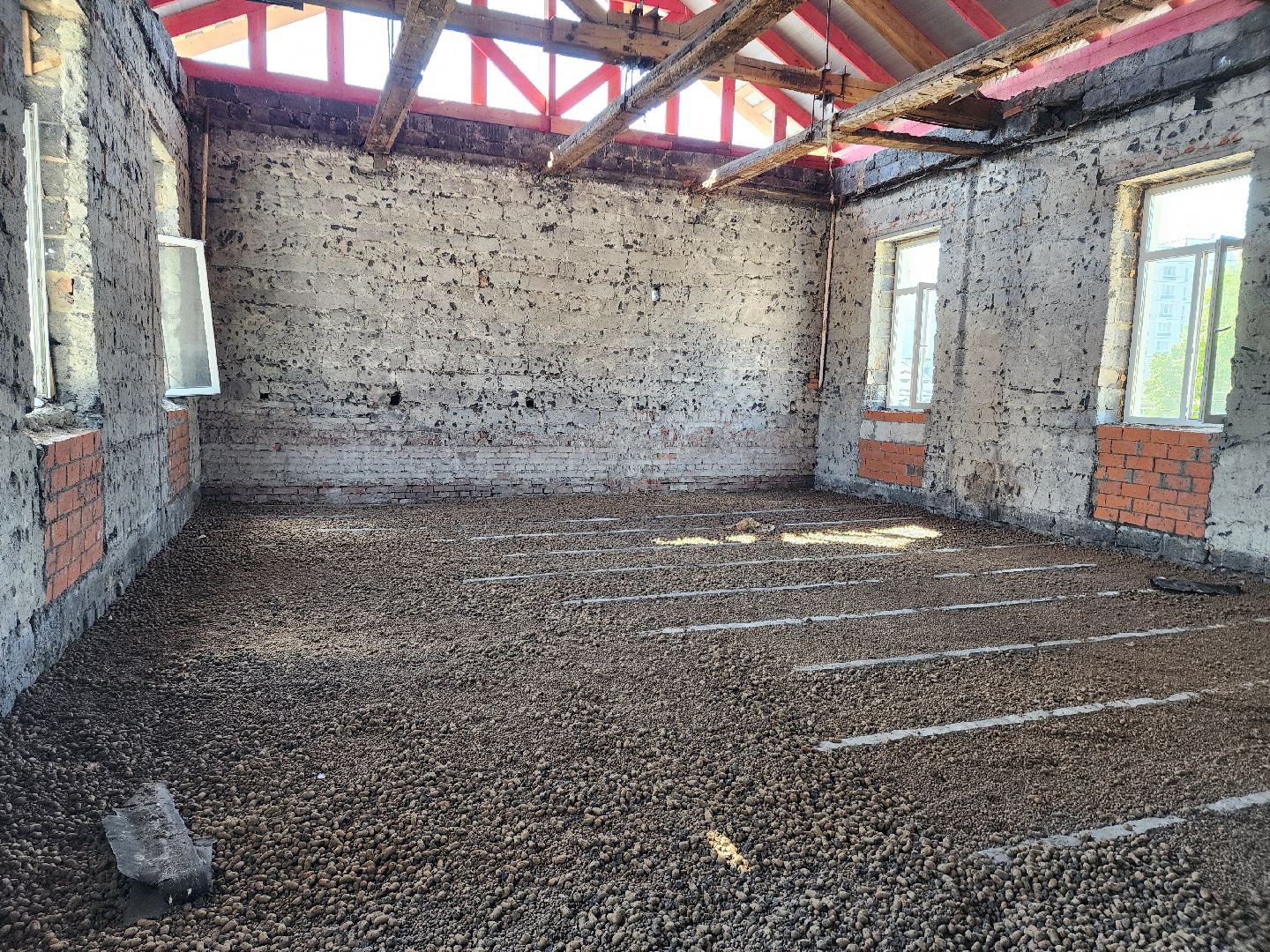

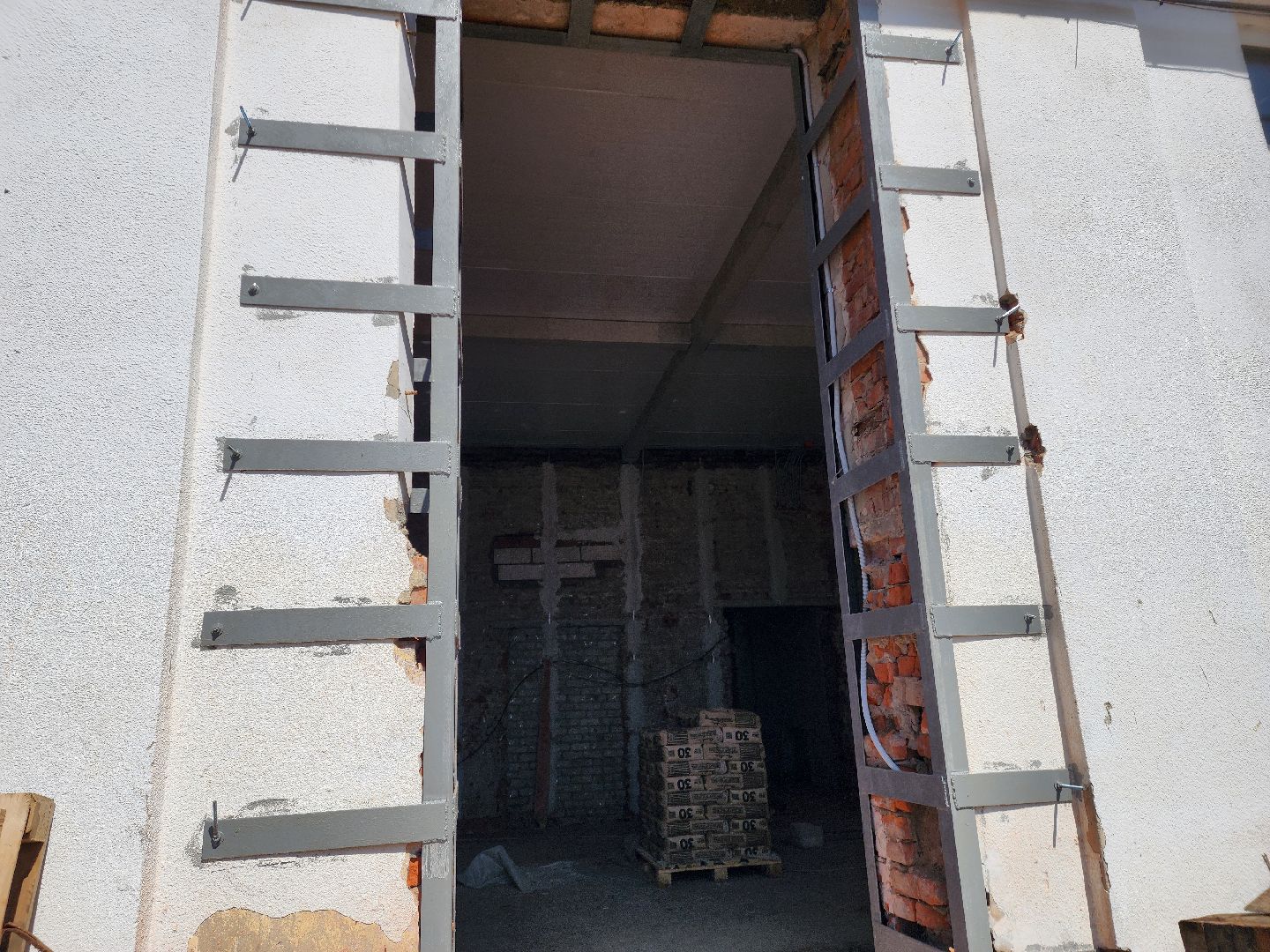

В корпусе столовой, в здании приёма пищи, полностью поменяли чердачное перекрытие, ведутся работы по оштукатуриванию стен, а затем будут заменять окна. Также здесь выполнено усиление дверных проёмов.

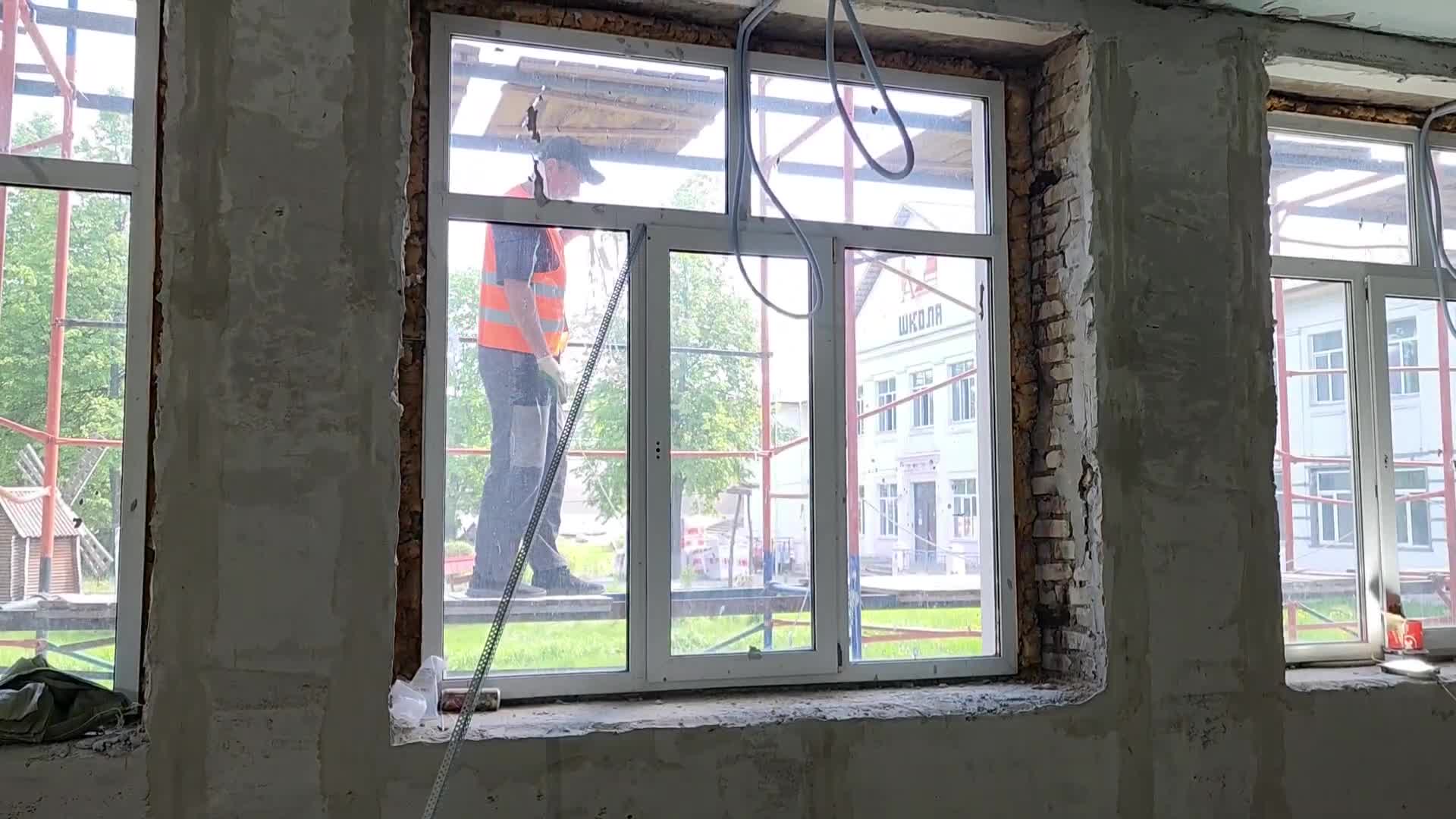

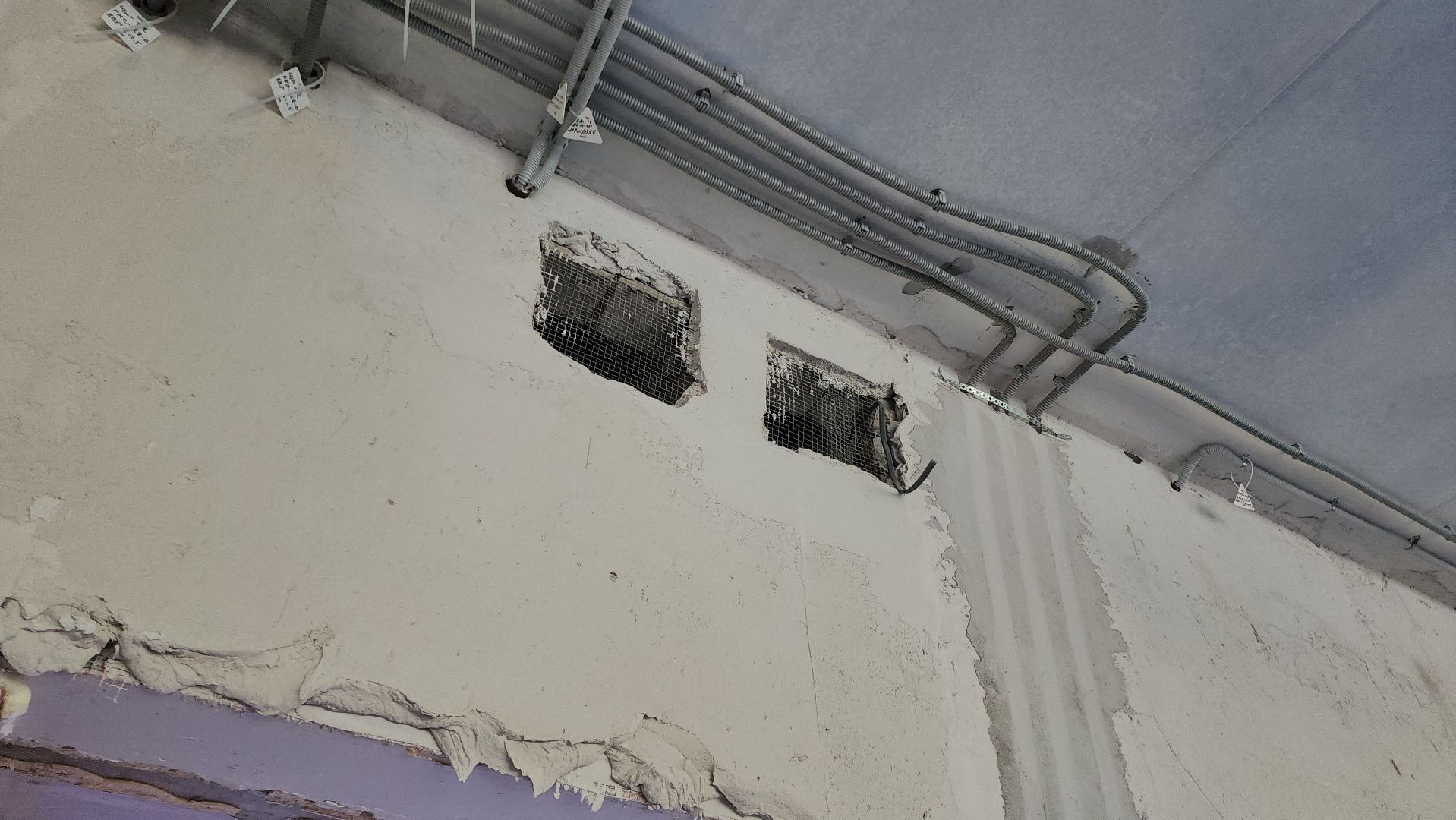

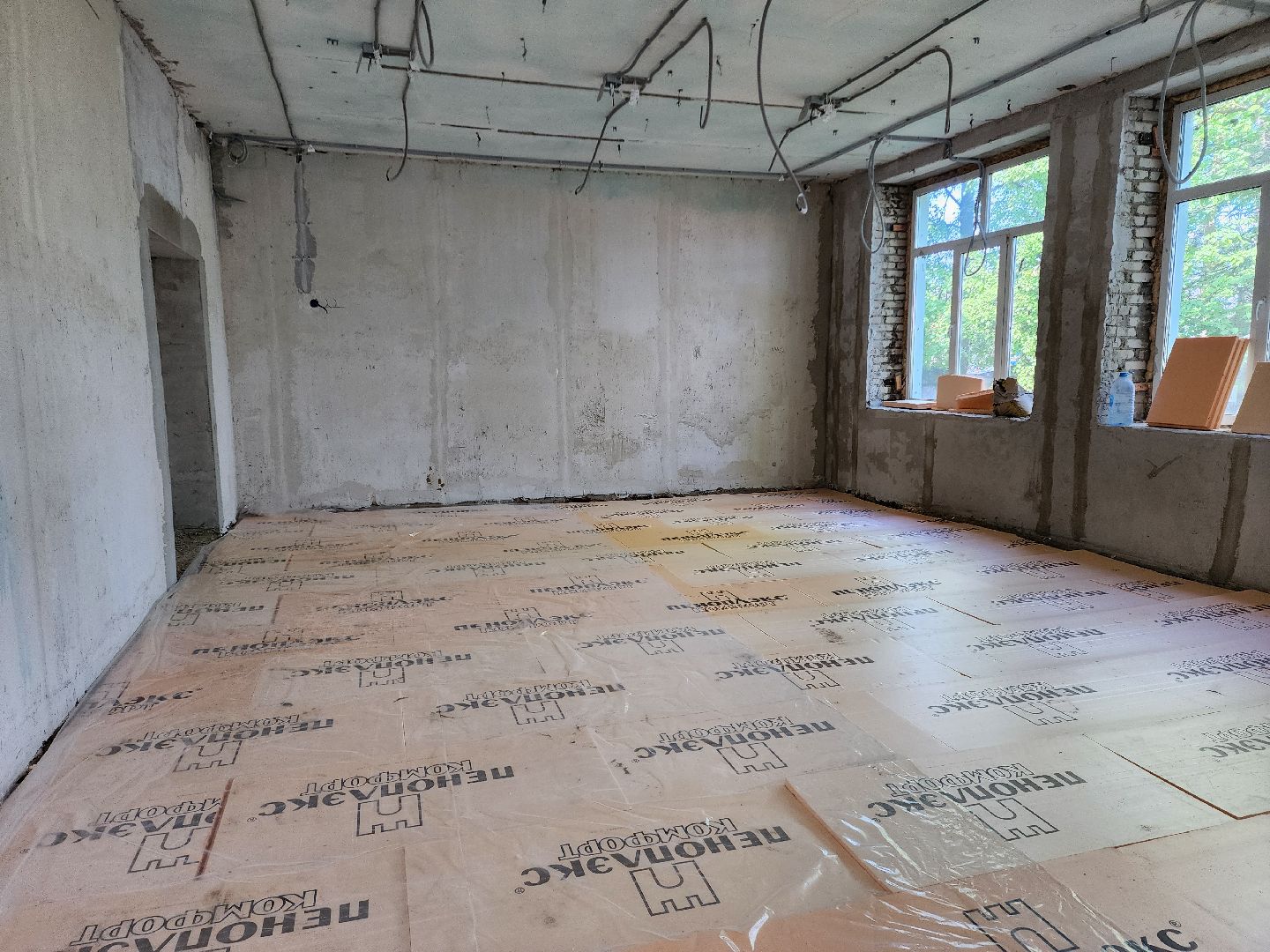

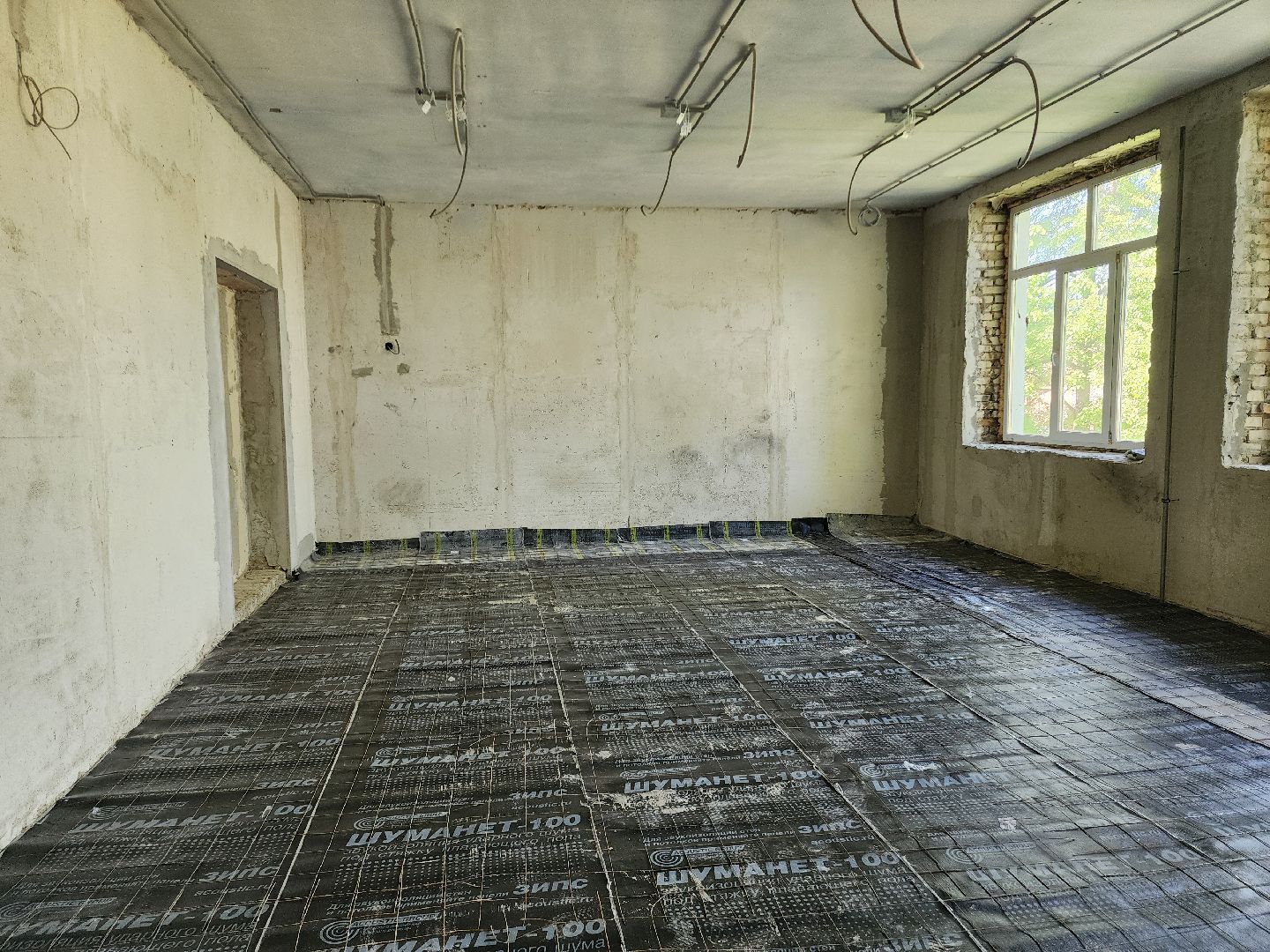

Корпус младших классов по инженерным сетям находится в самой большой строительной готовности. Здесь уже проведена вся необходимая электрика, сделаны все слаботочные системы. Сейчас в этом корпусе происходит подготовка к укладке пола. Для окончания инженерных работ остаётся сделать только вентиляцию. Также в этом корпусе происходит монтаж стояков отопления. После этого начнут менять все окна в корпусе. Постепенно по мере завершения строительных работ поменяют все окна в здании и установят новые.
Автор текста, фото и видео: Вера Коренева
Шатура, проспект Ильича, 24
Строители приступили к установке вентилируемого фасада здания школы №2. Утепляют стены с улицы. Монтаж скатной кровли выполнен на 98%, оставшуюся часть завершат после установки фасада.
На втором этаже центрального корпуса завершают монтаж чердачного перекрытия. По словам руководителя проекта капитального строительства Шатурской школы №2 Антона Широкожухова, это последнее перекрытие, которое будет смонтировано в ходе ремонта здания школы. Все остальные перекрытия, как на первом этаже, так и на втором, готовы. Поэтому после завершения монтажа последнего перекрытия, строители приступят к оштукатуриванию второго этажа. Штукатурка первого этажа выполнена в объёме 90%.
В корпусе спортивного зала происходит монтаж слаботочных сетей: устанавливают охранную и пожарную сигнализации, видеонаблюдение, слабые токи (интернет, телевидение и часофикация). Корпус спортивного зала находится сейчас в наибольшей строительной готовности. Его чистовая отделка уже проведена, идёт подготовка под электросети и слаботочные системы.
В корпусе столовой, в здании приёма пищи, полностью поменяли чердачное перекрытие, ведутся работы по оштукатуриванию стен, а затем будут заменять окна. Также здесь выполнено усиление дверных проёмов.
Корпус младших классов по инженерным сетям находится в самой большой строительной готовности. Здесь уже проведена вся необходимая электрика, сделаны все слаботочные системы. Сейчас в этом корпусе происходит подготовка к укладке пола. Для окончания инженерных работ остаётся сделать только вентиляцию. Также в этом корпусе происходит монтаж стояков отопления. После этого начнут менять все окна в корпусе. Постепенно по мере завершения строительных работ поменяют все окна в здании и установят новые.
Автор текста, фото и видео: Вера Коренева
Для улучшения работы и сбора статистических данных сайта собираются данные, используя файлы cookie и метрические программы.
Продолжая работу с сайтом, Вы даете свое согласие на обработку персональных данных, а также подтверждаете ознакомление с пользовательским соглашением.
Файлы cookie можно отключить в настройках Вашего браузера.
